| Januar 2021 | Fertigstellung und Versenden des Verwendungsnachweises zur Förderung Leer räumen des alten Wagenbauzeltes und Entsorgung Umzug der Umzugswagen vom Zelt in die neue Halle Anbringen der Schilder und KCG Logos an der Fassade |

Halle hinten

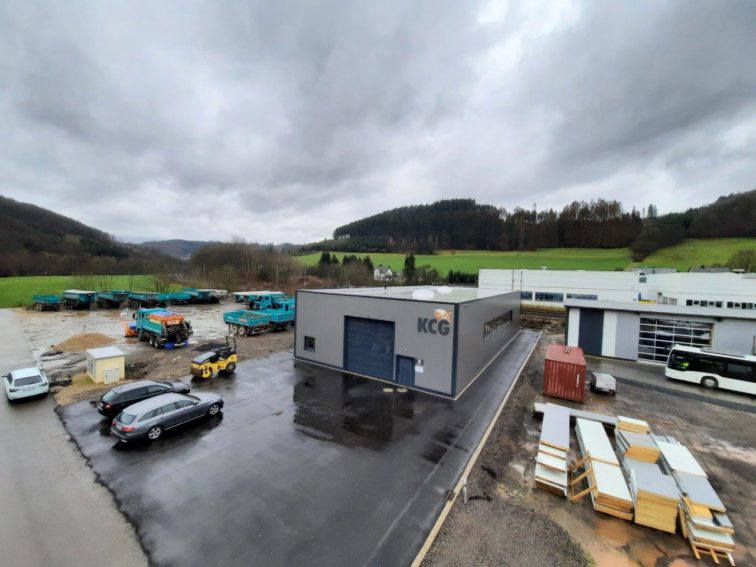

Hallo oben

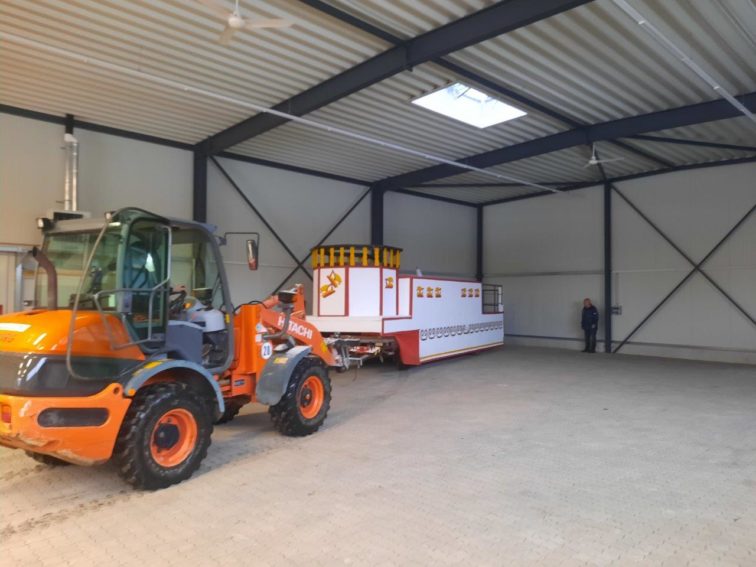

Umzug 1
Umzug 2
Umzug 3
Umzug 4
Umzug 5

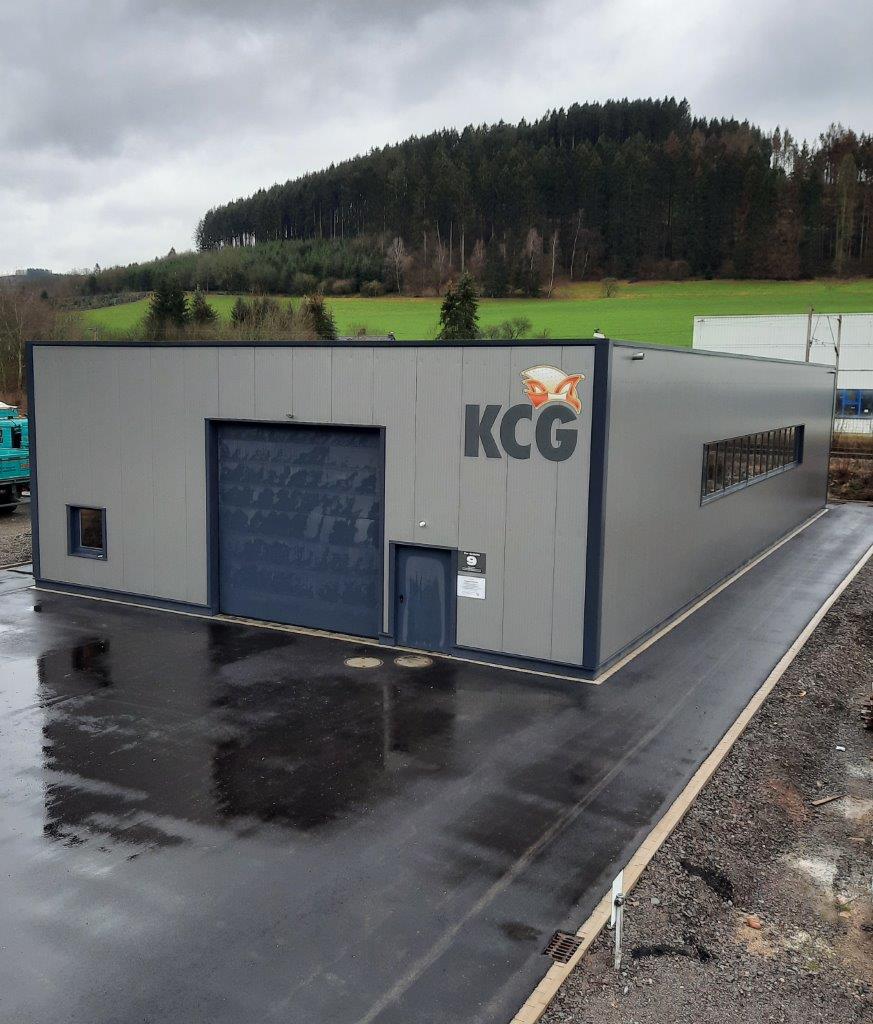

Halle final

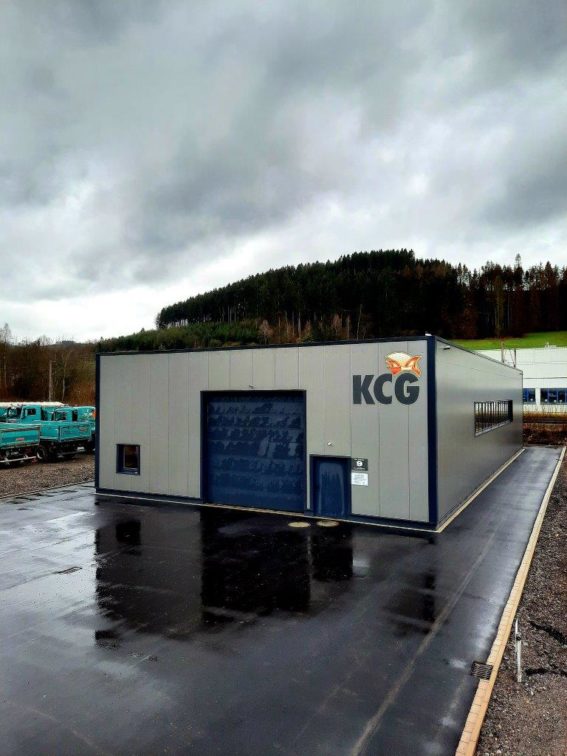

Halle vorne
Hausnummer
KCG Logo 1
KCG Logo 2

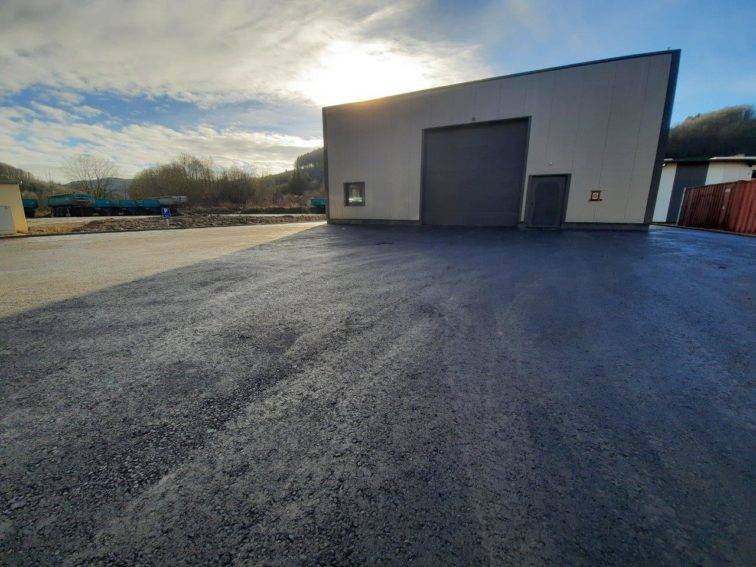

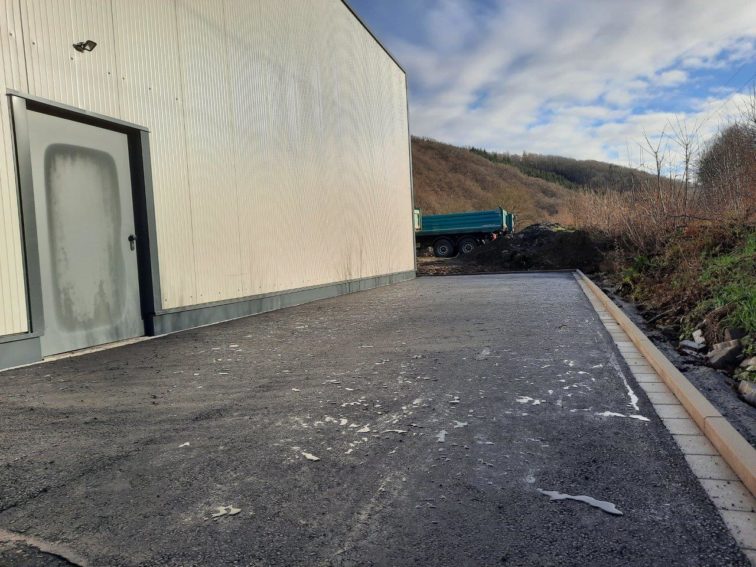

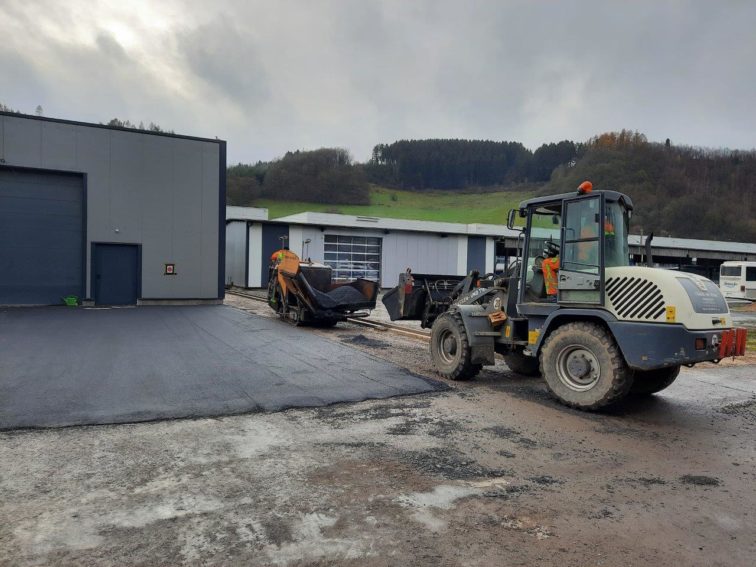

| Dezember 2020 | Herstellen eines zusätzliche Entwässerungsablaufs vor der Halle Planum für Asphaltarbeiten rund um die Halle und auf dem Vorplatz hergestellt Durchführen der Asphaltarbeiten in Form einer 10cm starken Tragdeckschicht in zwei Schritten Herstellen der Sockelverkleidung rund um die Halle Montage der Parkplatzbeschilderung |
| November 2020 | Lackieren der Außentüren Planung der Asphaltarbeiten |
| Oktober 2020 | Fertigtsellung des Sozialraums (Malerarbeiten, Heizkörper, Einrichtung) Montage Gaszähler und Inbetriebnahme Heizung Aufräum-, Entsorgungs-, und Reinigungsarbeiten Finale Feininstallation (Spiegel, Heizung, etc.) WC Damen und Herren Grundreinigung aller Räume und Fenster Herstellen der letzten beiden Bodenentwässerungen Außen Umzug unserer Utensilien vom Zelt in die Halle (bis auf die Wagen) Setzen der letzten Rinneseiteine zur Bodenentwässerung Montage der Außenbeleuchtung und Sensoren |

Außenbeleuchtung
Beleuchtung

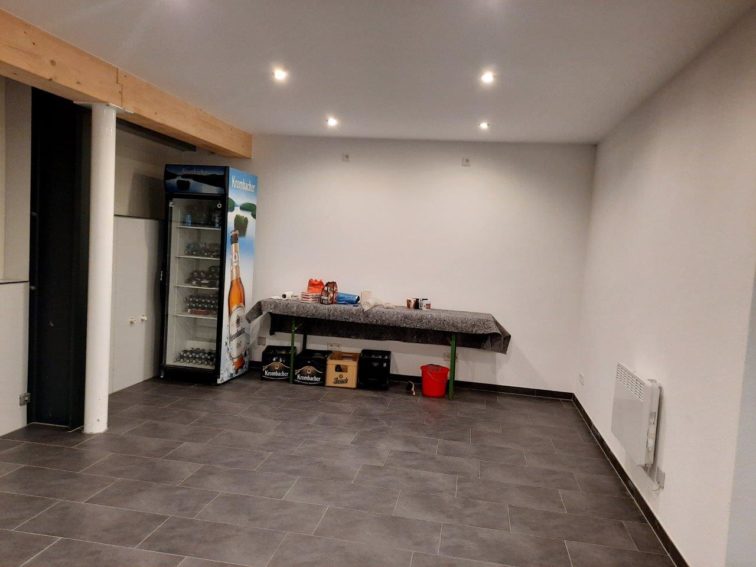

Einrichtung Teil 1

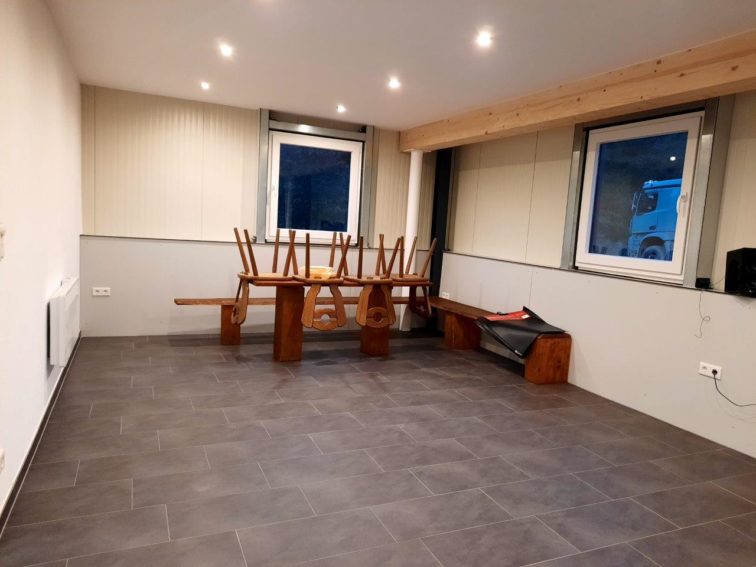

Einrichtung Teil 2
Entwässerung

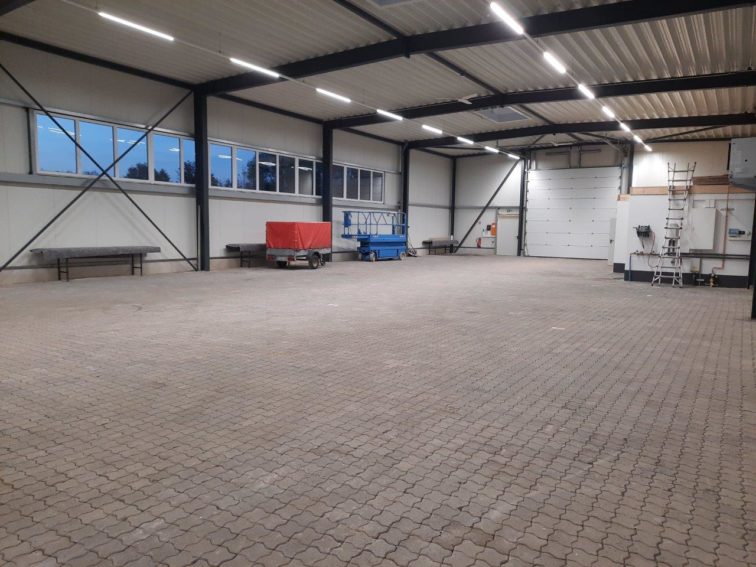

Fertige Halle Innen

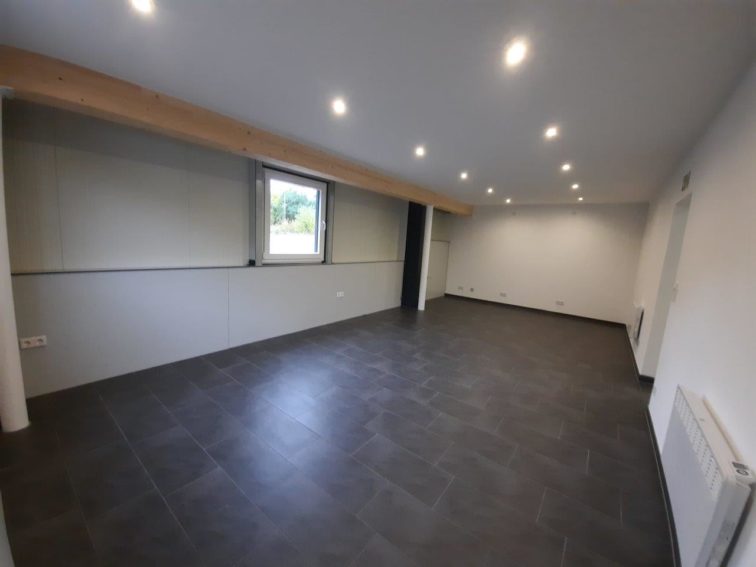

Fertigstellung Sozialraum
Inbetriebnahme Heizung
Obdach für die Gleislose
Putzen, putzen, putzen

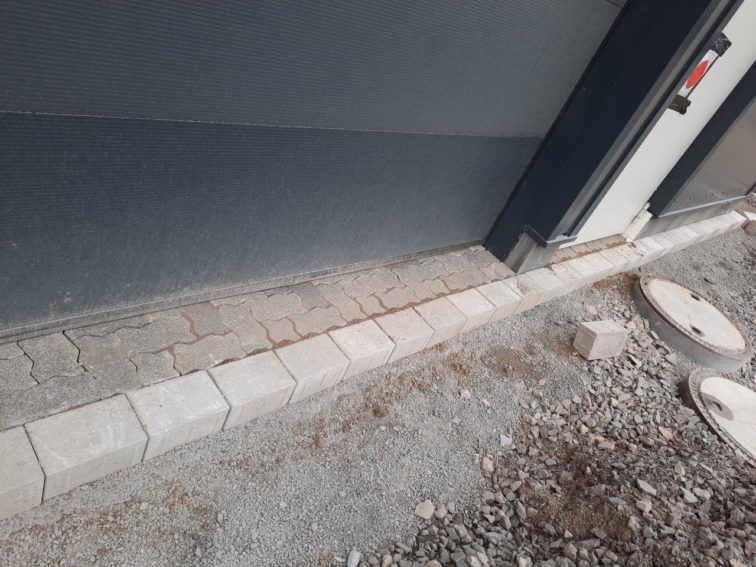

Rest – Pflasterarbeiten
Technikwand

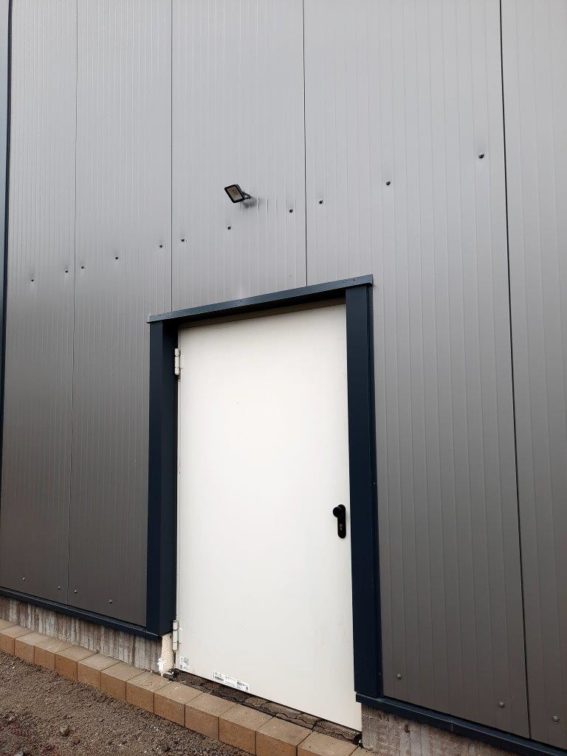

Außenbeleuchtung

Finale Deckenarbeiten
Finale Einrichtung Damen WC

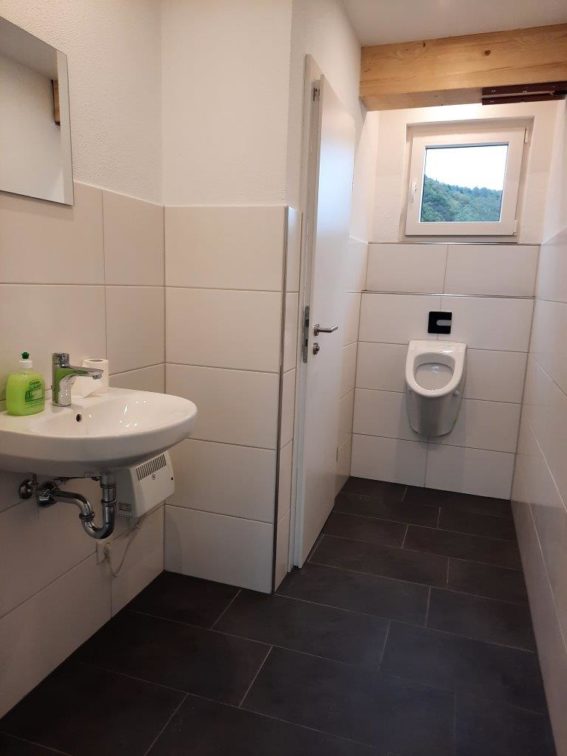

Finale Einrichtung Herren WC

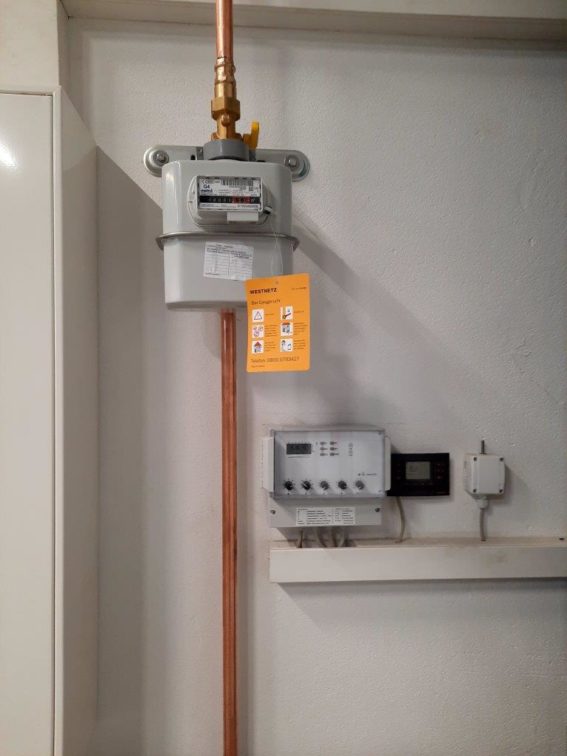

Montage Gaszähler
| September 2020 | Verlegen der Leitungen und Anschluss der RWA-Dachfenster, Deckenventilatoren, Sensoren und Steuerungen Verlegen und Installation der Außenentwässerung linksseitig der Halle Mechanische Montage und Gasanschluss der Heizung Verlegen der Bodenfliesen im Sozialraum inkl. Verfugen und Sockelleisten Verdrahtung der Steckdosen und Schalter in Sozialraum und Toiletten Setzen der Randsteine rund um die Halle inkl. aller Rinnensteine Elektrischer Anschluss der Heizung |

Abends von außen
Anschluss Deckenventilatoren
Außenentwässerung
Elektrische Dachfenster
Fliesen Sozialraum 1

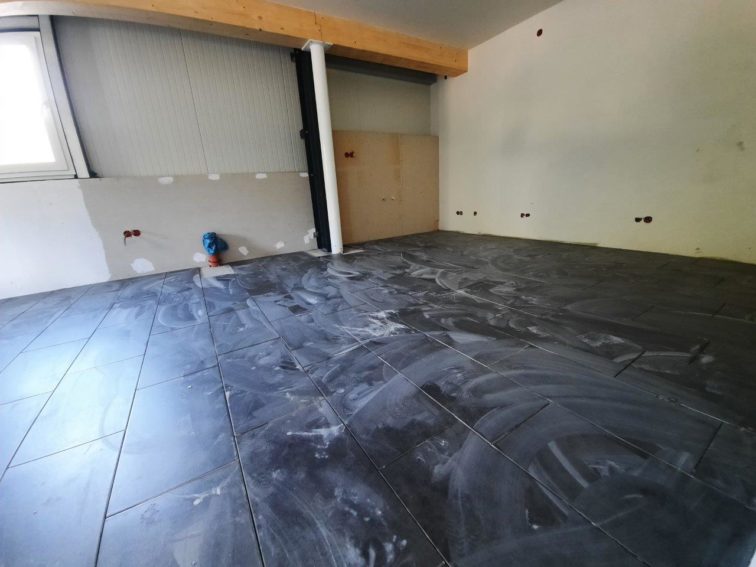

Fliesen Sozialraum 2

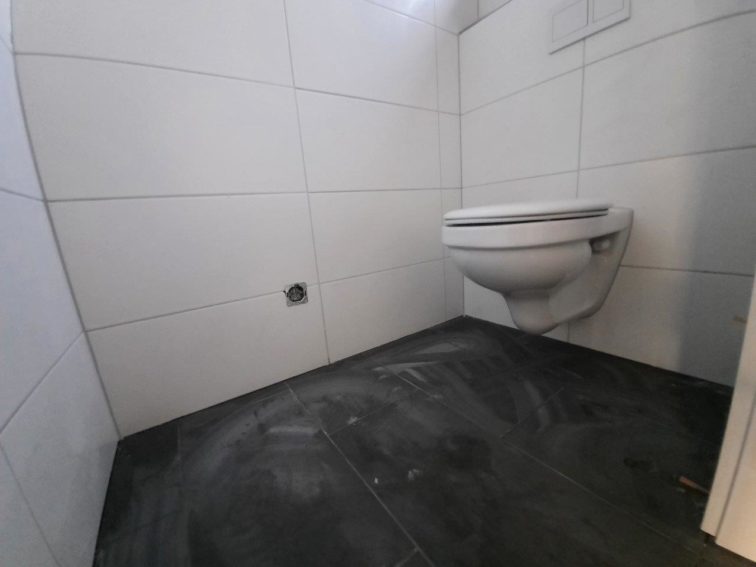

Fliesen und Strom WC

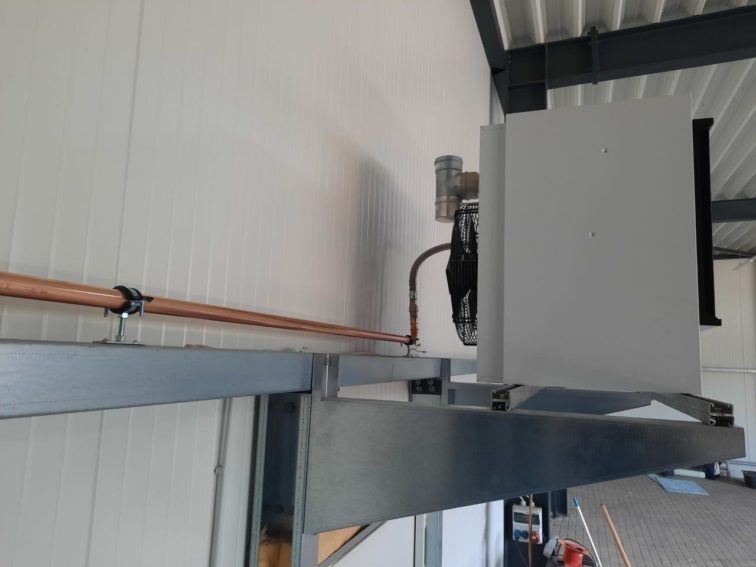

Heizungsanschluss
Heizungssteuerungen

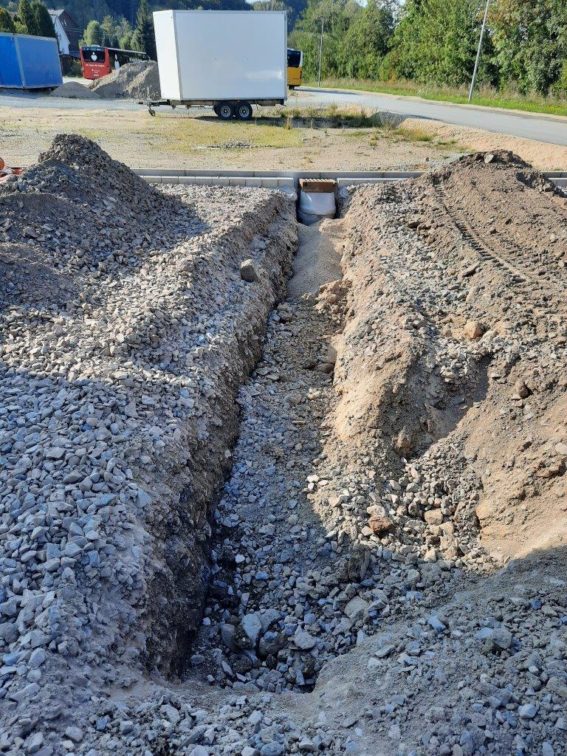

Graben Entwässerung
Randsteine hinten
Randsteine setzen

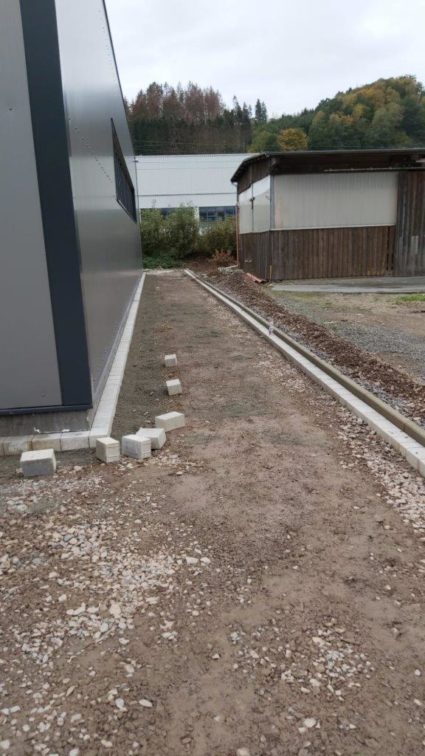

Randsteine und Rinnen
| August 2020 | Anschluss der Elektroverteilung Fliesen- und Verputzarbeiten Herren WC Anlieferung Hebebühne für Deckenmontagen Innen Montage und Anschließen der Lichtbänder Fugensplit in Pflasterfläche einfegen Baggerarbeiten zur Vorbereitung der Randsteine Montage der Deckenventilatoren Sanitärinstallation Herren WC Verputz- und Malerarbeiten Sozialraum Anlieferung der Heizung Randsteine, Rinnensteine an einer Längsseite und Revisisionsschächte setzen Montage Toilettentüren |

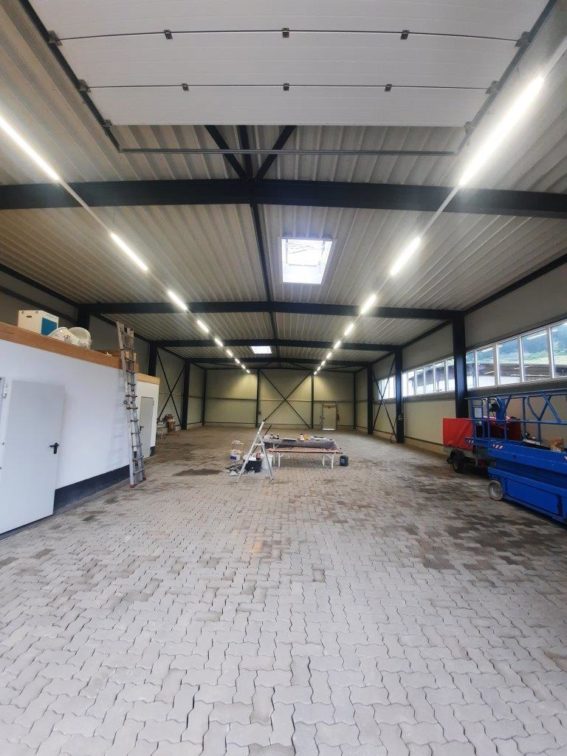

Deckenlicht

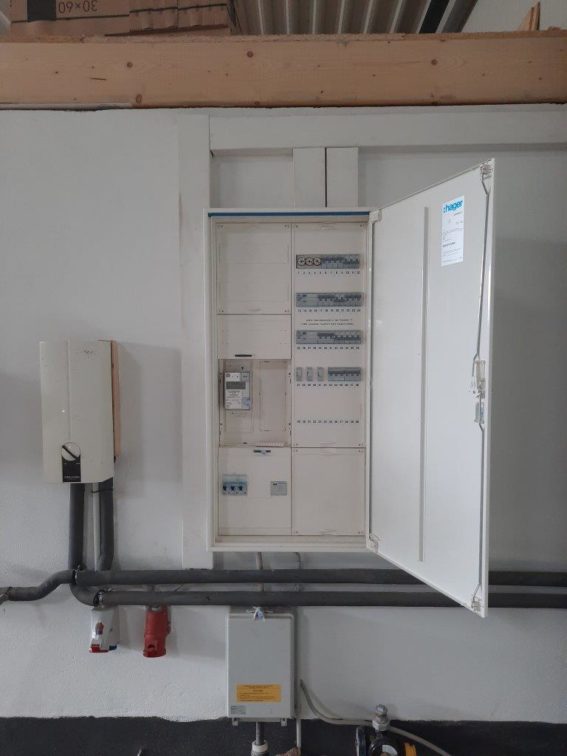

Elektrohauptverteilung nachher
Elektrohauptverteilung vorher
Fliesenarbeiten

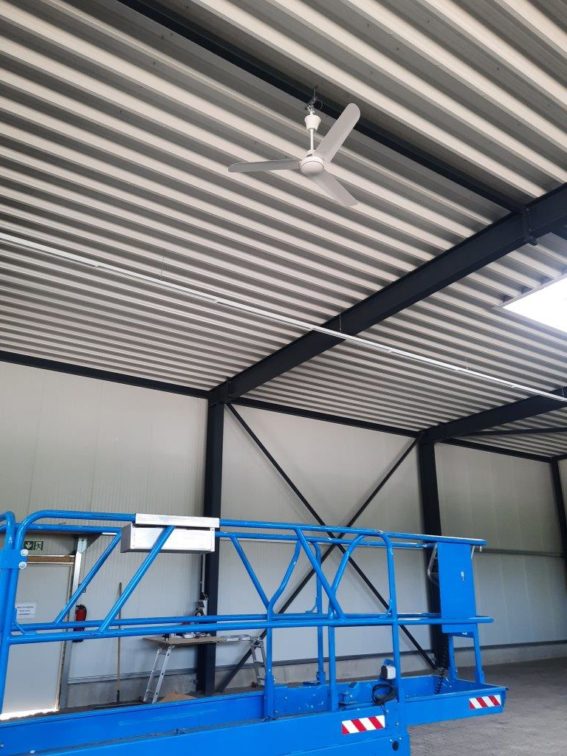

Montage Deckenventilatoren

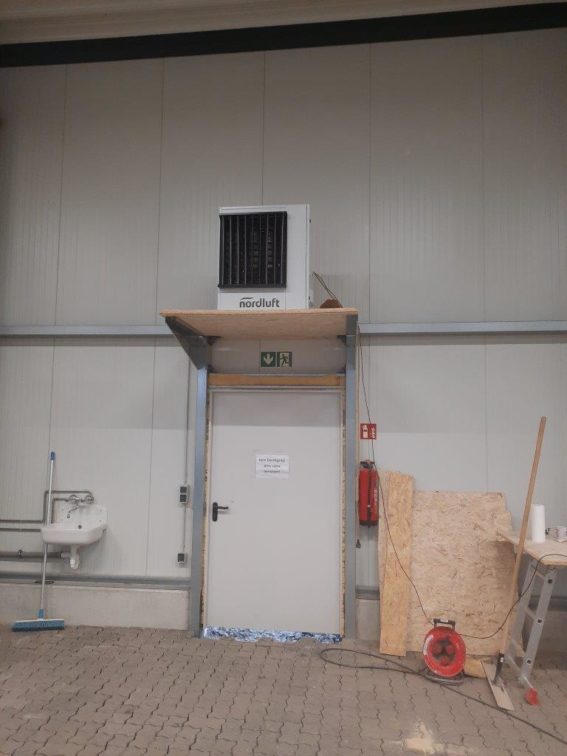

Probeausrichtung Heizung
Randsteine gesetzt

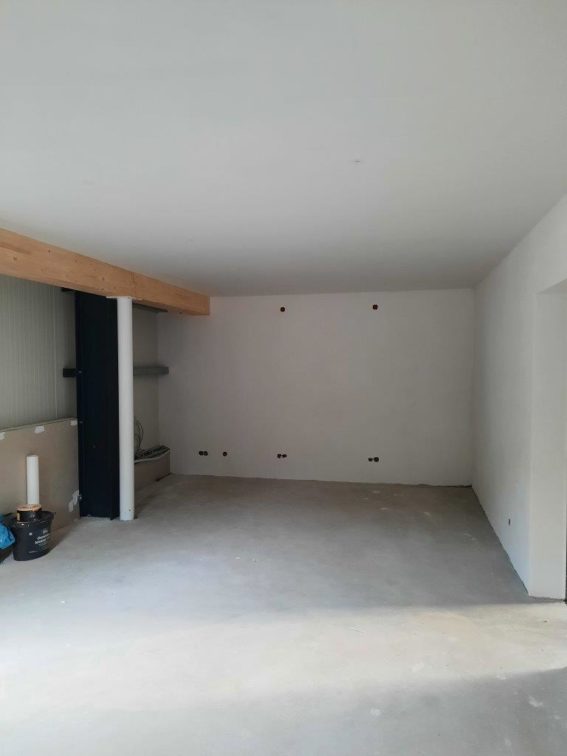

Streichen, verputzen Sozialraum

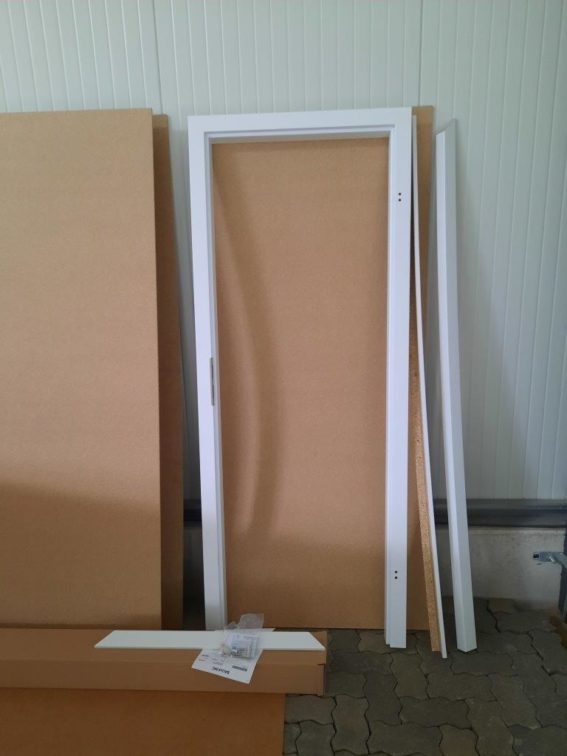

Türen vorher
Türenmontage

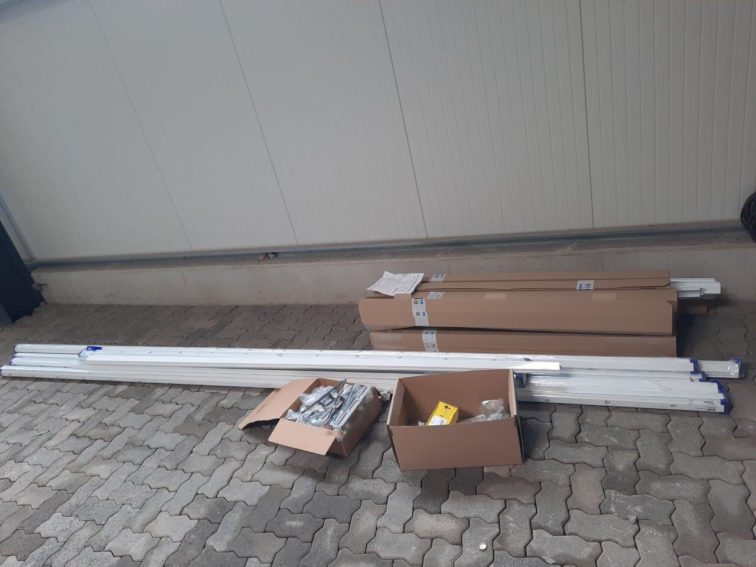

Anlieferung Beleuchtung
Erstes heißes Wasser

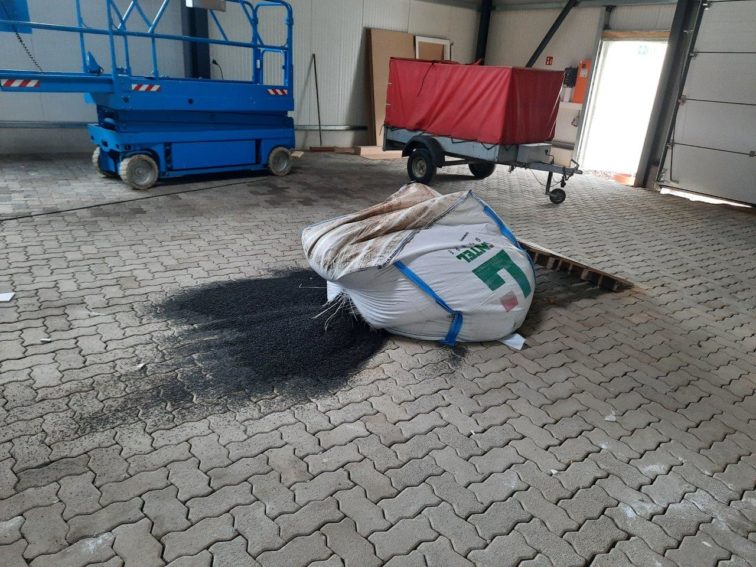

Fugensplit einfegen
Revisionsschächte setzen

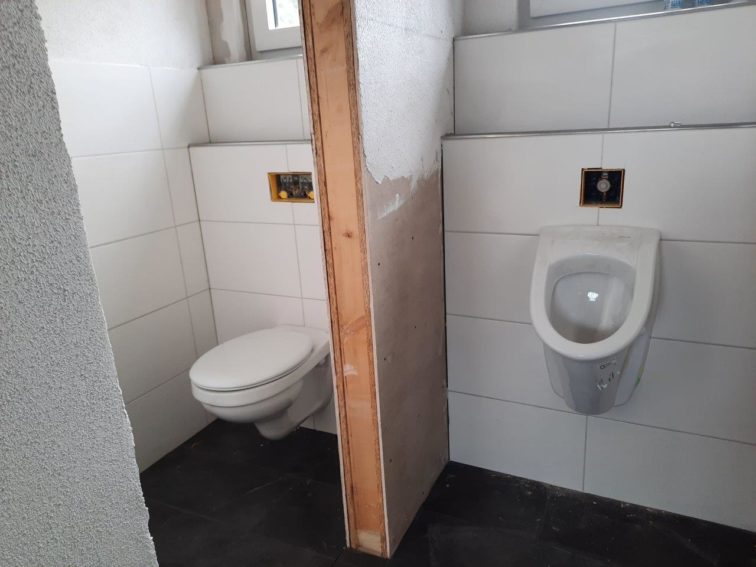

Sanitärinstallation

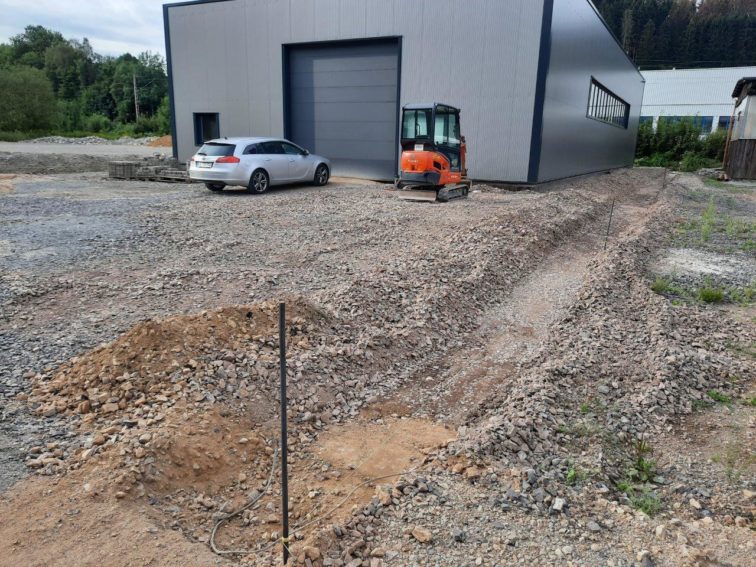

Vorbereitungen Randsteine
| Juli 2020 | Verputzarbeiten Innen und Außen an Sozialraum und Toiletten Fliesenarbeiten in den Toiletten Montage erste Toilette und Waschbecken Aufräumarbeiten in der Halle und Entsorgung Verputzen und Streichen der Wände Planum Innen herstellen Anfüllen der Außenanlage Viele Arbeitseinsätze zum Pflastersteine sortieren Montage der Feuerlöscher Pflasterarbeiten in der Halle |

Anlieferung Außen

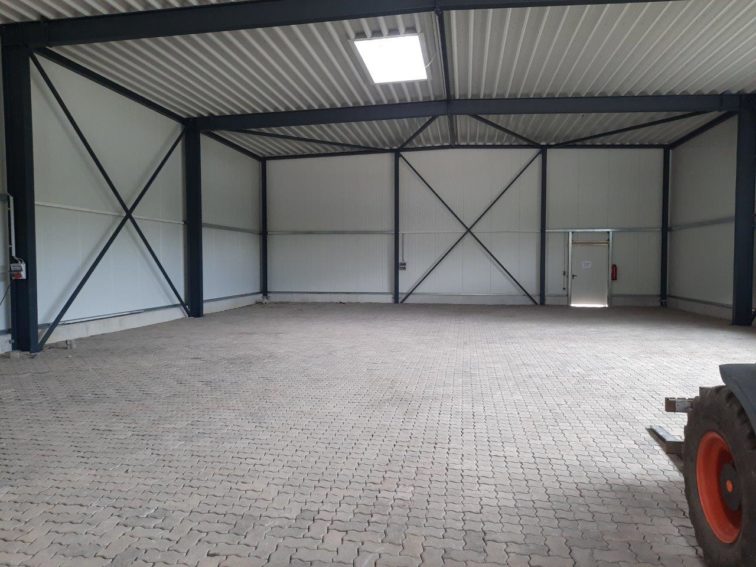

Pflastern fertig

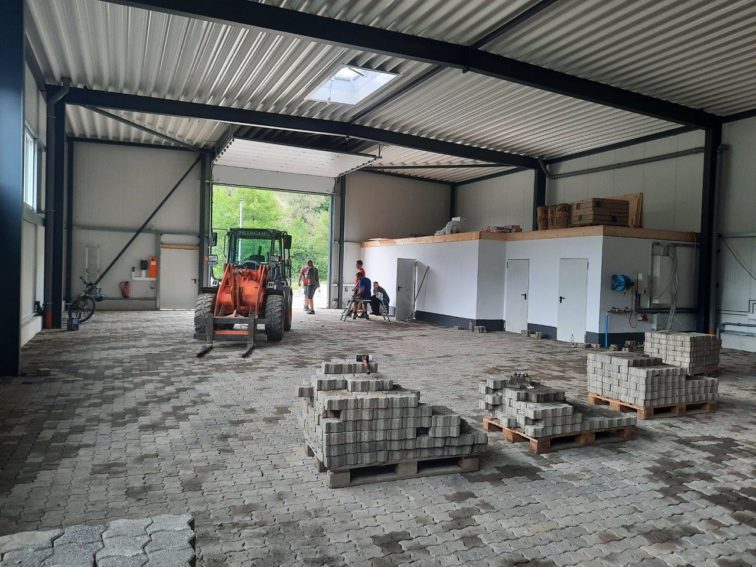

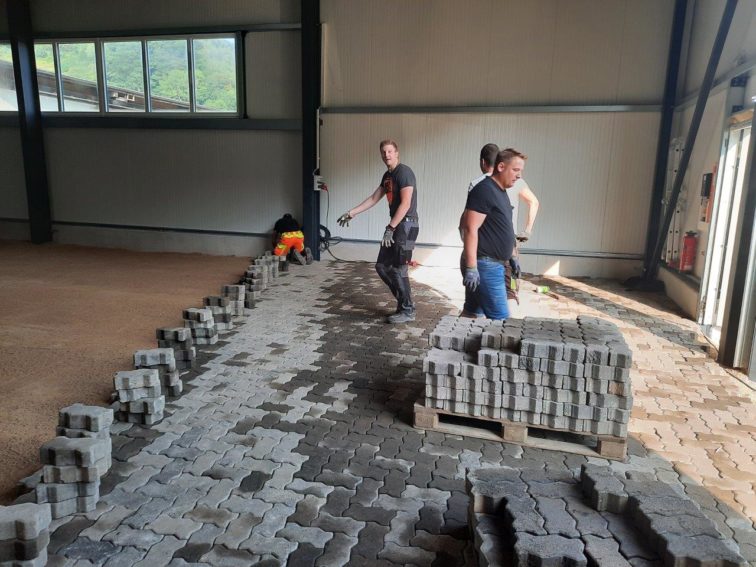

Pflastern Teil 1
Pflastern Teil 2

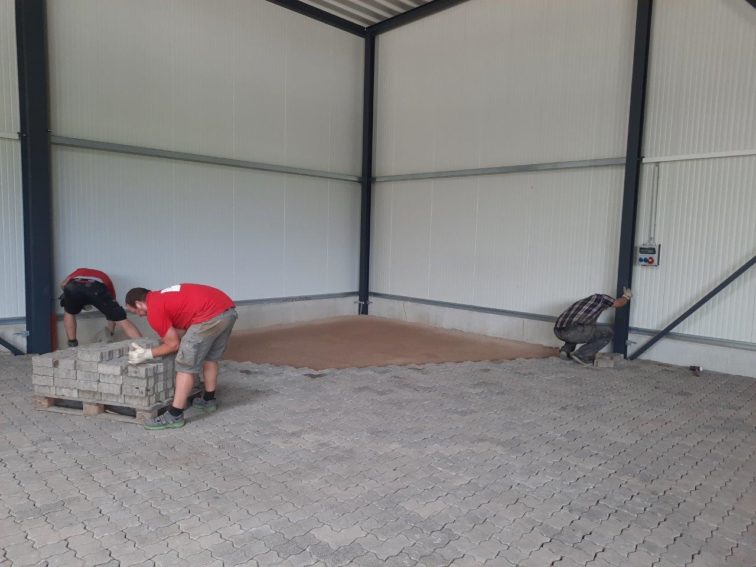

Pflastern Teil 3

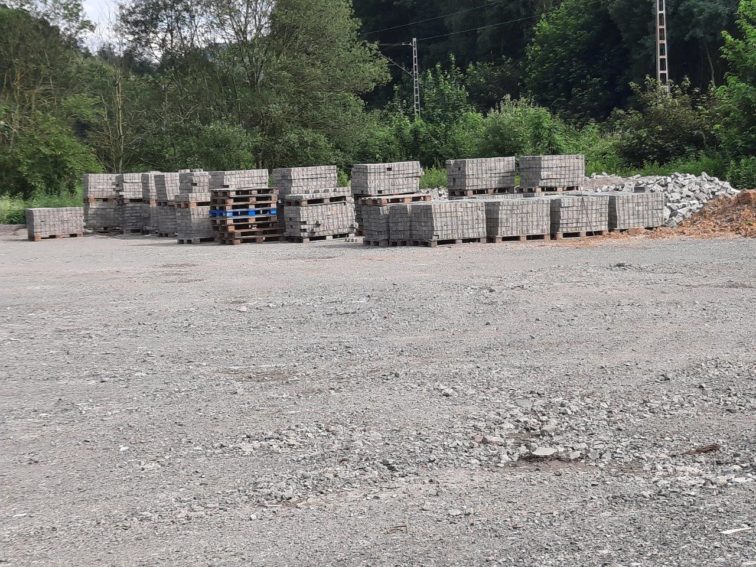

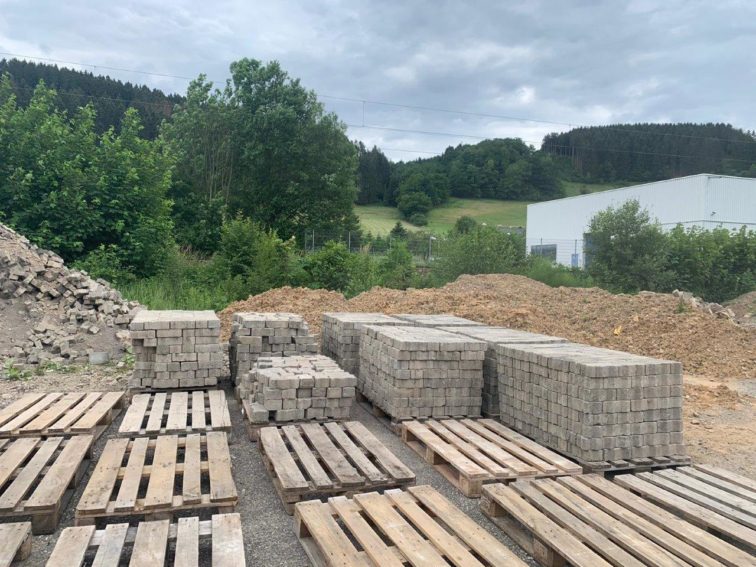

Pflastersteine sortiert

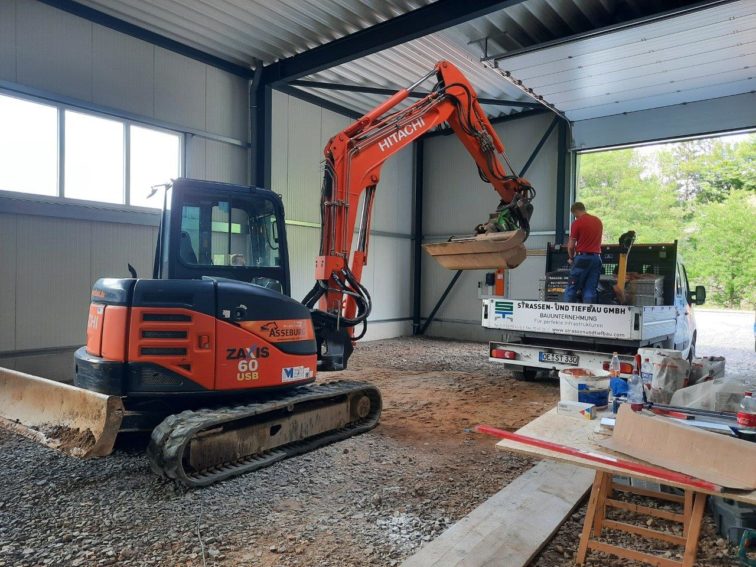

Planum innen

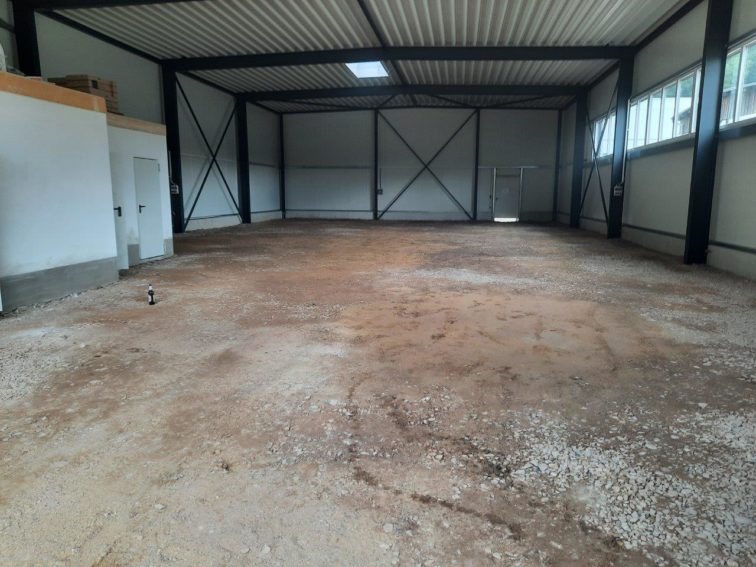

Planum innen fertig
Sockel verputzen

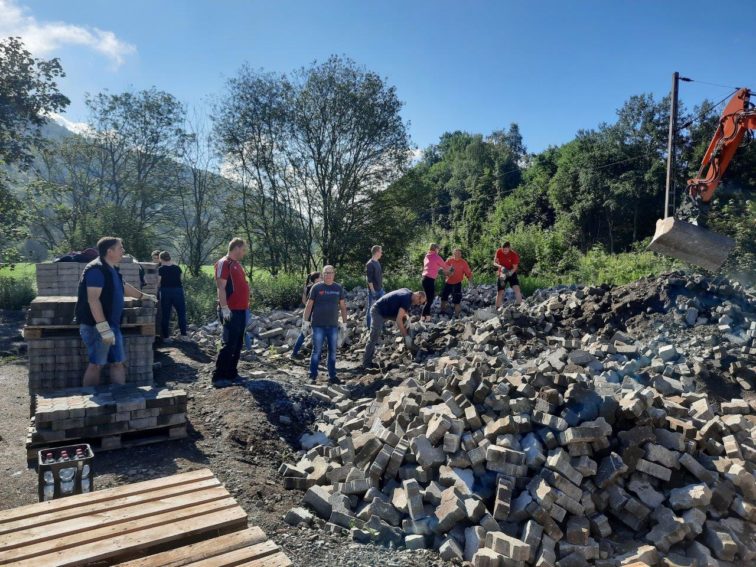

Sortieren Pflastersteine

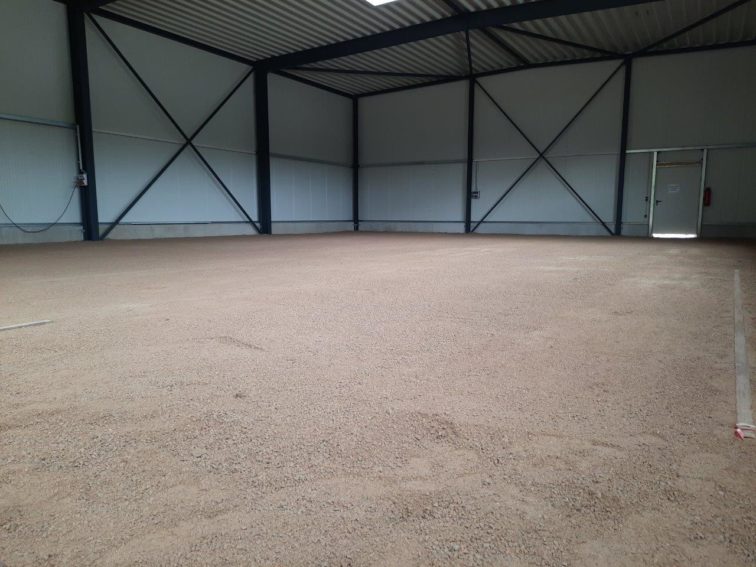

Split abziehen innen
Stärkung
Steine Steine Steine
Trockenbau und Innenputz

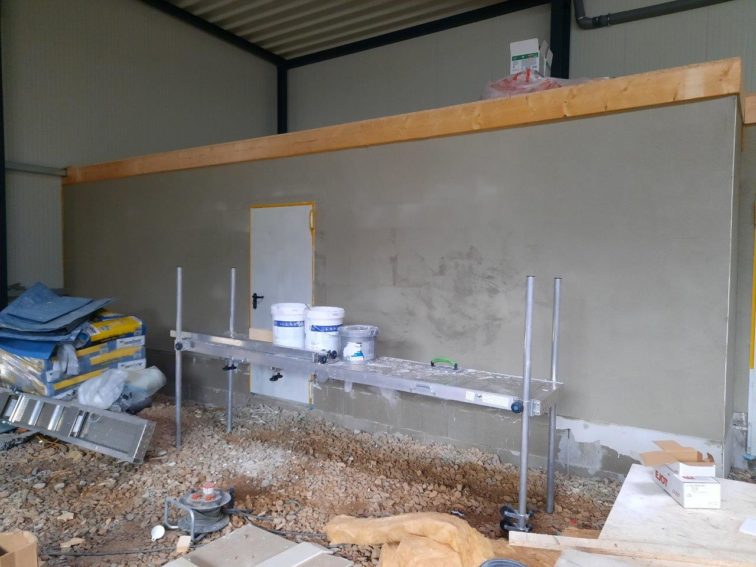

Verputzen Sozialraum

Anfüllarbeiten außen
Putz und Fliesen Toilette
Spachtelarbeiten Decke

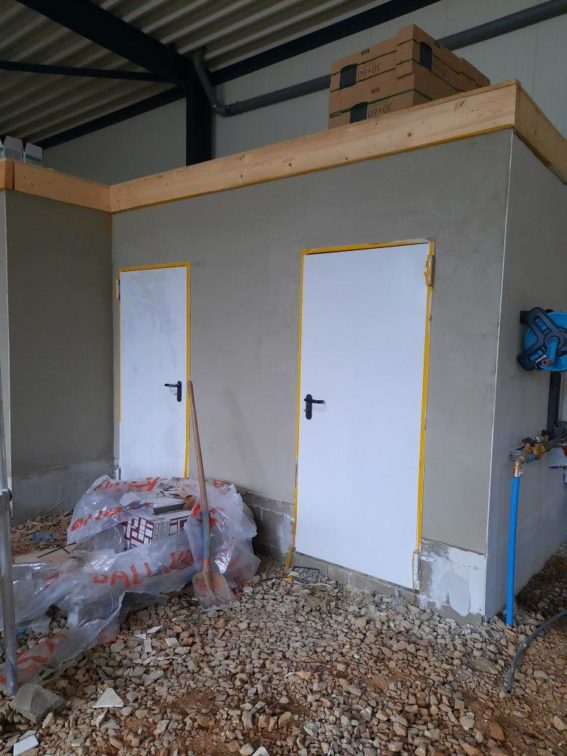

Verputzen Toilette
| Juni 2020 | Fertigstellung der Decke für den Inneneinbau (Sozialraum und Toiletten) Sanitärvorinstallation für Wasser, Abwasser und Toiletten Dämmung der Decken im Sozialraum und den Sanitärräumen Montage der Innenwände im Holzständerwerk Elektroinstallation der Sanitärräume und Beleuchtungsvorbereitung Verkleidung der Decken und Wände mit OSB und Regibs Montage der Kantteile an den Außentüren Sortierung und Umpacken der Pflastersteine Fliesenarbeiten auf der Damentoilette an Decke und Wänden |

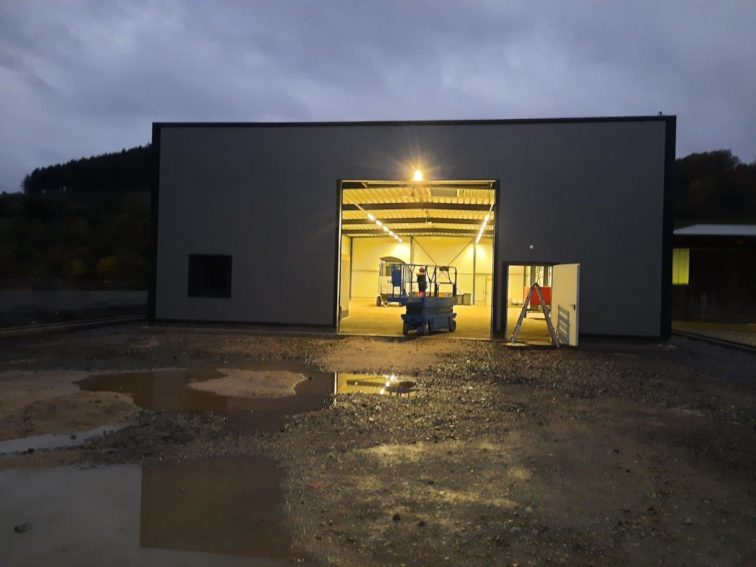

Beleuchtung
Coronagerechte Hochzeitsüberraschung auf dem Bau
Dämmung
Decke von oben

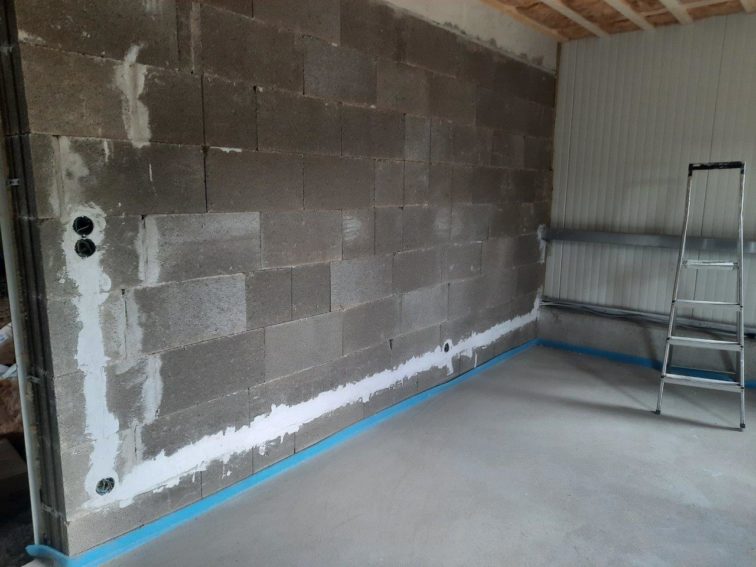

Elektroinstallation Teil 1
Elektroinstallation Teil 2
Fliesenauswahl

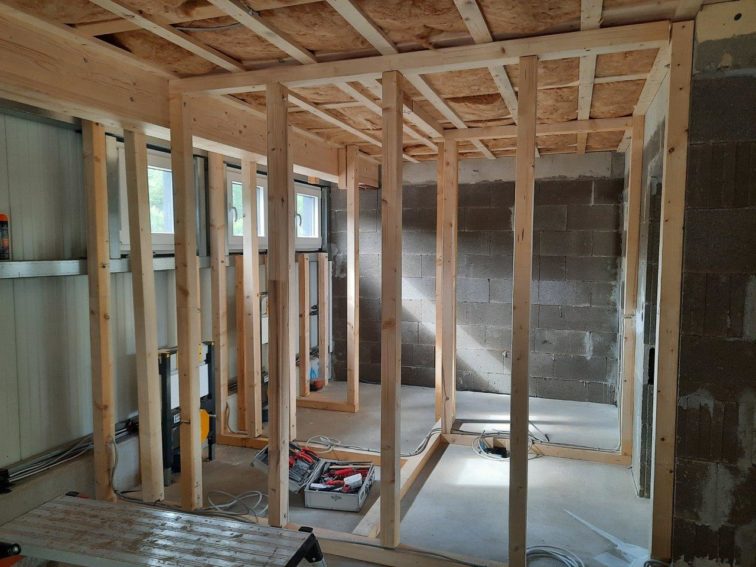

Holzständerwerk

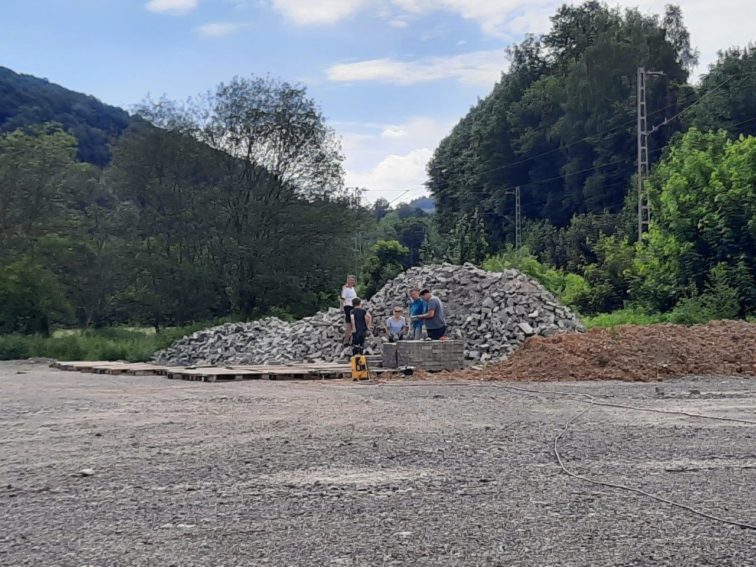

Pflastersteine sortieren Teil 1
Pflastersteine sortieren Teil 2

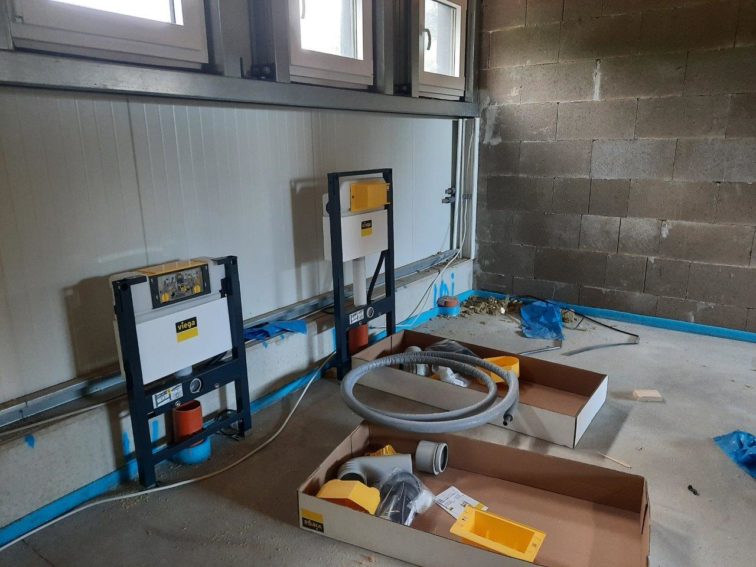

Sanitärinstallatin Teil 1
Trockenbau Teil 1

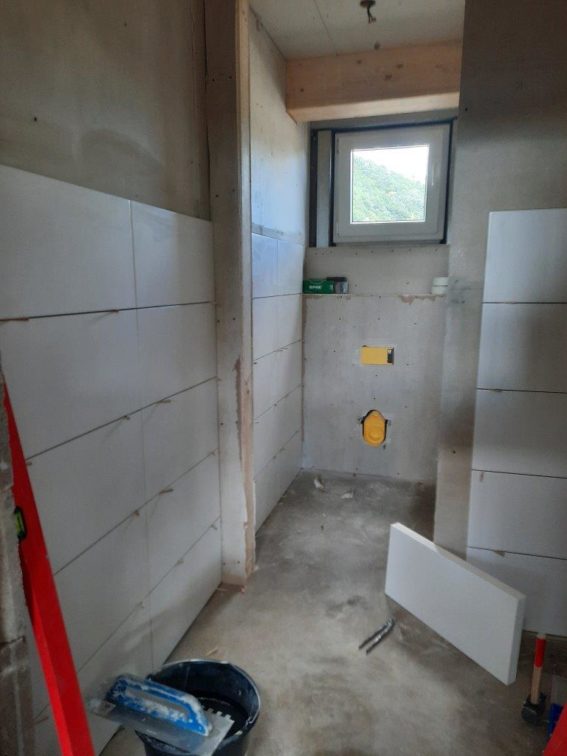

Fliesenarbeiten Teil 1

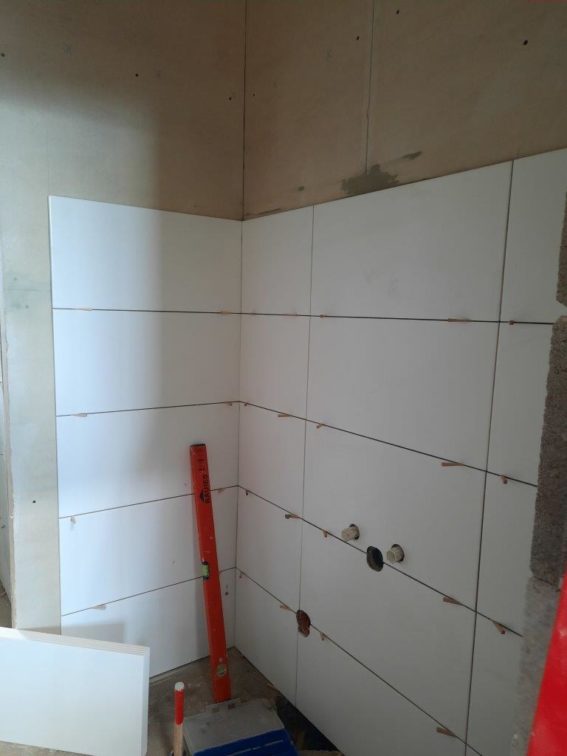

Fliesenarbeiten Teil 2
Kantteile Außentüren

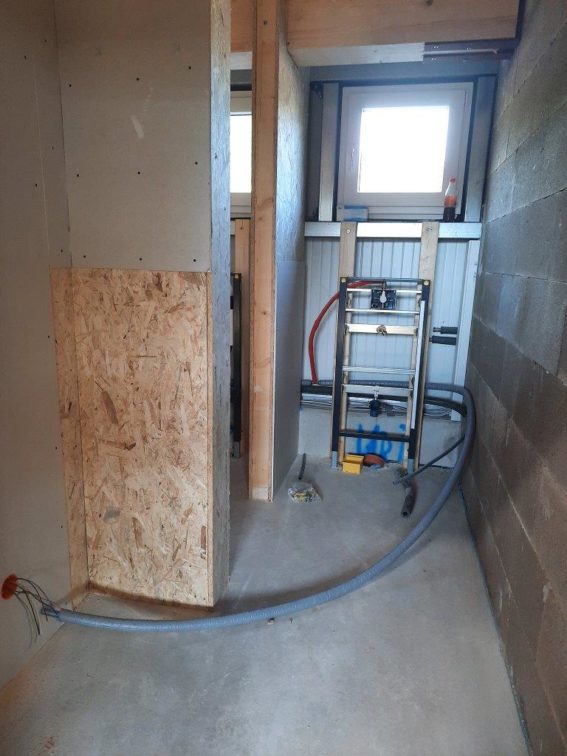

Sanitärinstallation Teil 2
Trockenbau Teil 2
| Mai 2020 | Montage der Innentüren Herstellung des Wasserhausanschluss und Montage der Wasseruhr Durchführen der Estricharbeiten für den Innenenausbau Zuschaltung Stromzuleitung durch den Netzbetreiber esprechung zur Planung und Durchführung der Heizungsarbeiten Montage der Elektroverteilung, Kabekanälen, Verlegung der Zuleitungen und Anschluss der Steckdosenverteiler Beginn der Montage für die Wasserinstallation Lieferung und Montage des Stromzählers Anlieferung von Holz, OSB, Regibs Materialien für die Deckenarbeiten Elektroinstallation: Verlegen und Anschließen von Leitungen Montage der Holzbalken für die Decke des Inneneinbaus und Dämmung der Decke |

Anschluss Steckdosenkombination
Dämmung

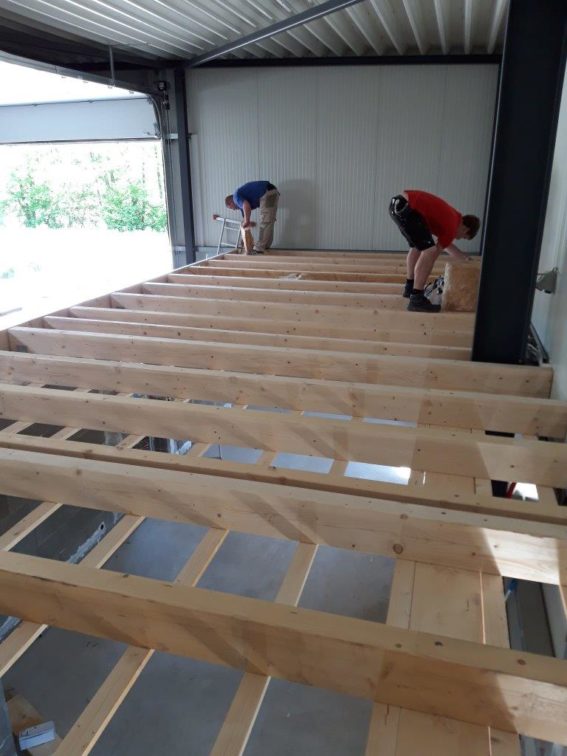

Deckenmontage oben
Deckenmontage Platten

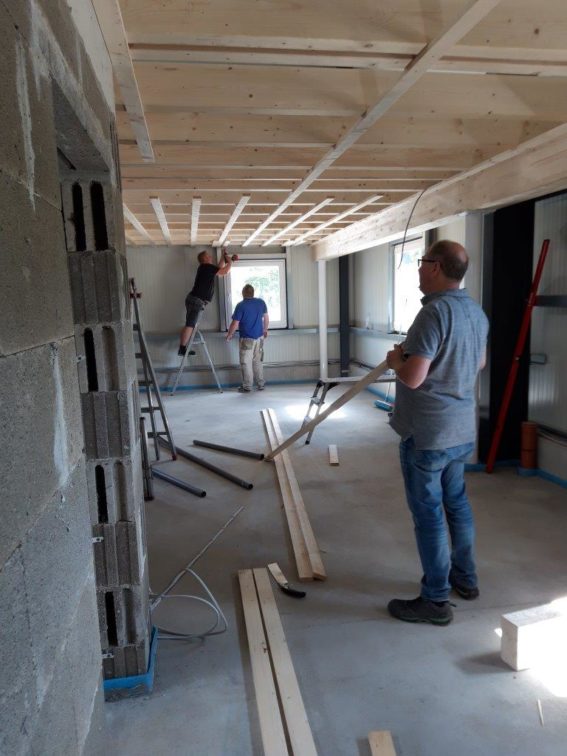

Deckenmontage

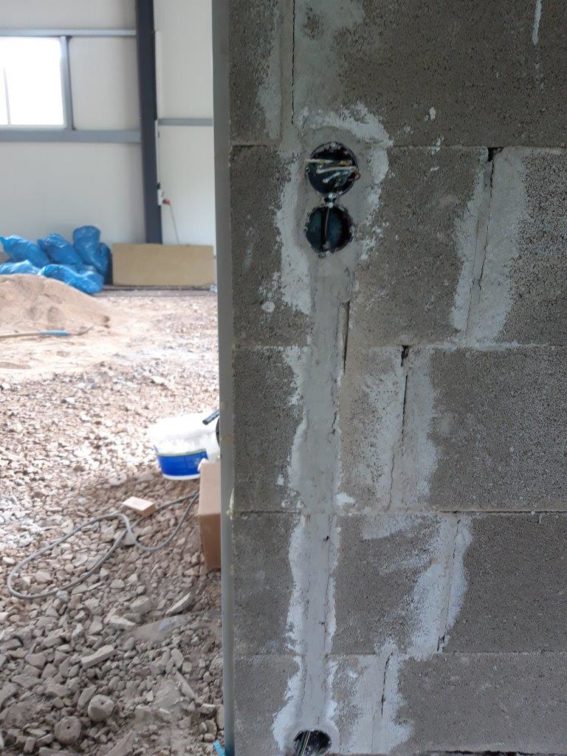

Elektroinstallation Dosen setzen

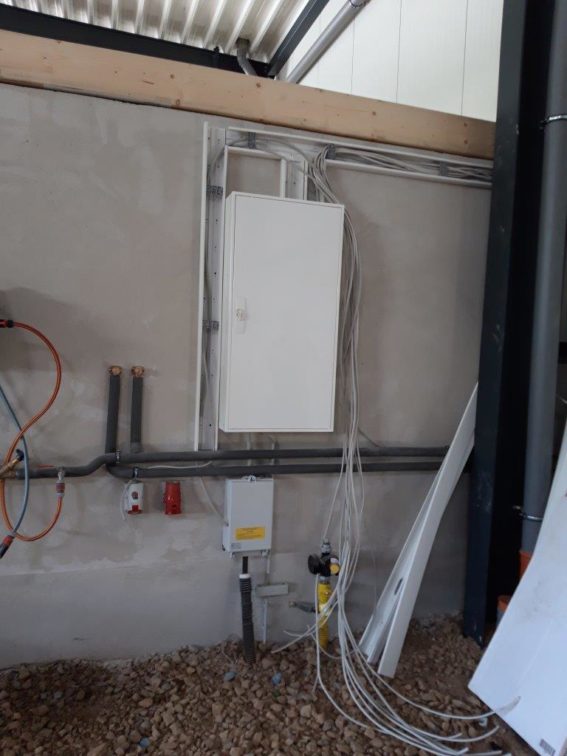

Elektroleitungen

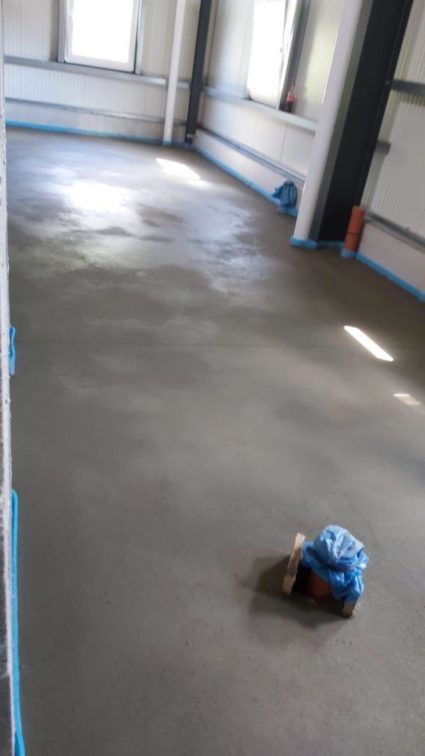

Estrich final

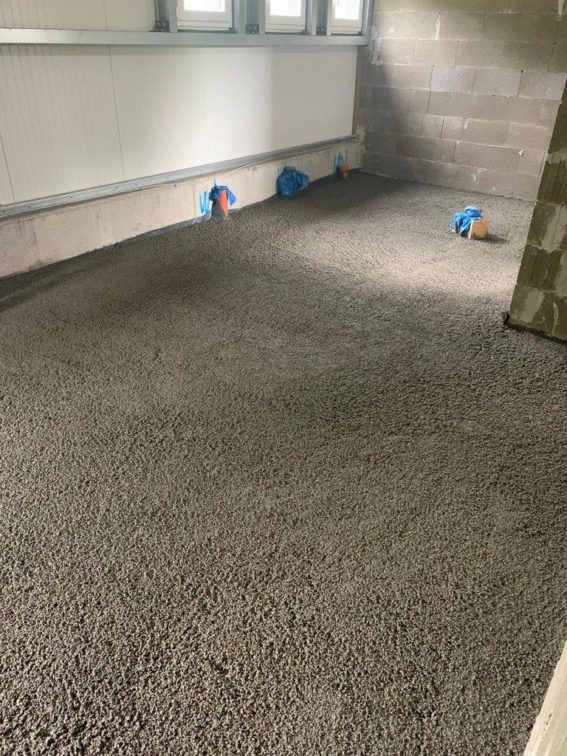

Estrich Unterschicht

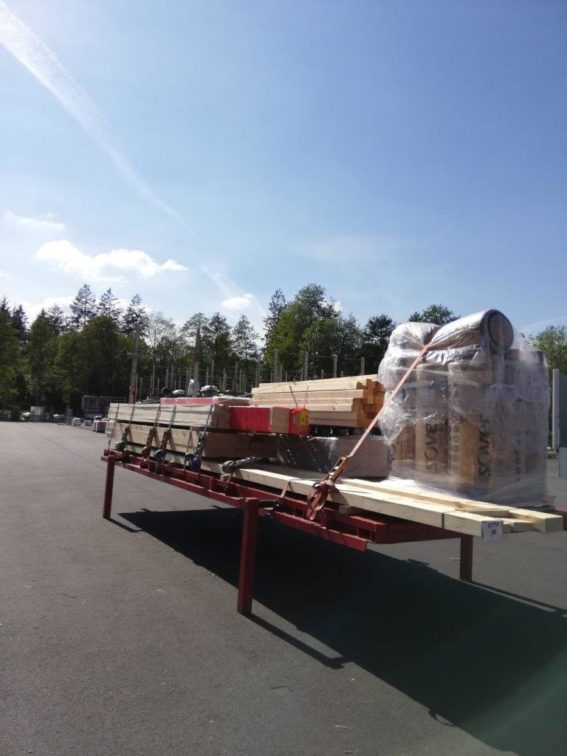

Holzabholung
Montage Innentüren
Tor und RWA Steuerung

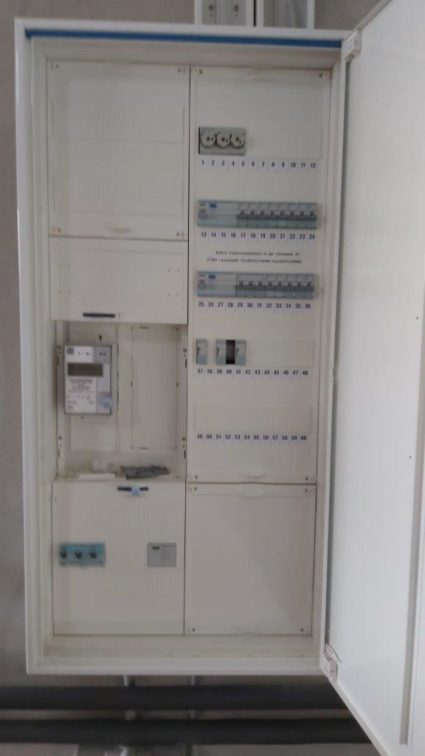

Zähler Elektroverteilung

Kanalmontage
Wasser- und Elektroinstallation

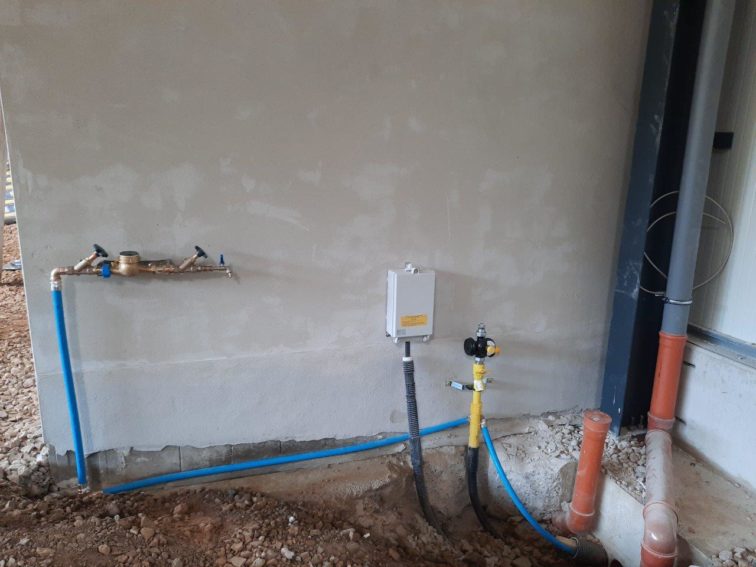

Wasseranschluss
| April 2020 | Kantteilmontage Fenster Abschluss der Maurerarbeiten Herstellung Untergrund im Inneneinbau (Sozialraum und Toiletten) Beginn der Verputzarbeiten am Mauerwerk Tiefbau für Hausanschlüsse und Reparatur Leerrohre Herstellung der Hausanschlüsse (Gas und Strom) Montage der Steckdosenverteiler und Steckdosen Montage der Deckenstützen für das Dach im Inneneinbau Montage der Außentüren |

Außentürmontage

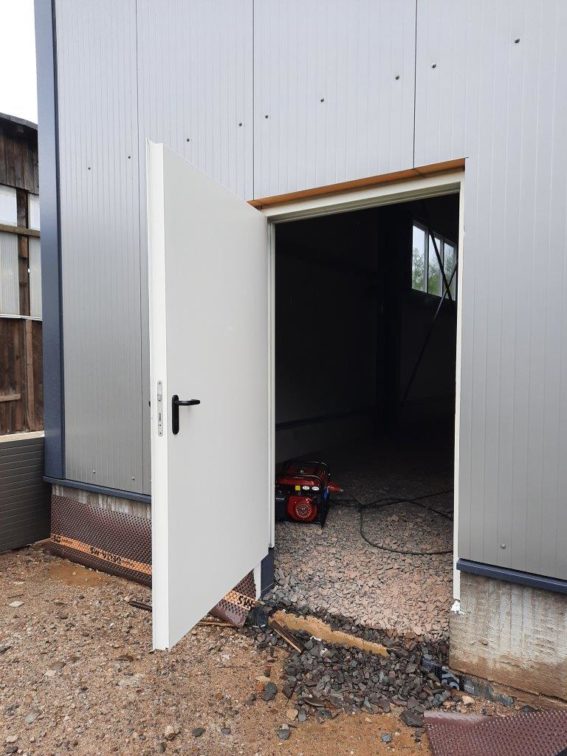

Außentürmontage
Sicht von oben

Stützen Innenausbau

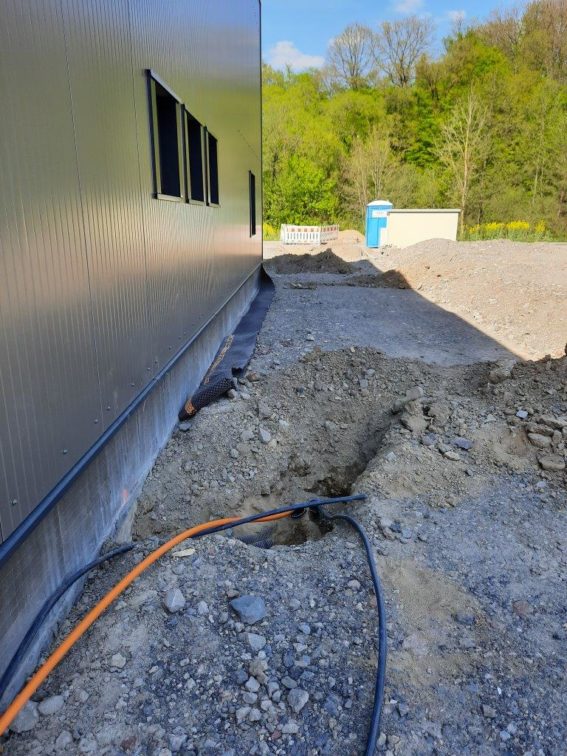

Tiefbau Hausanschluss
Untergrund Inneneinbau

Halle Außen
Strom angemufft

Türanlieferung

Verputzen

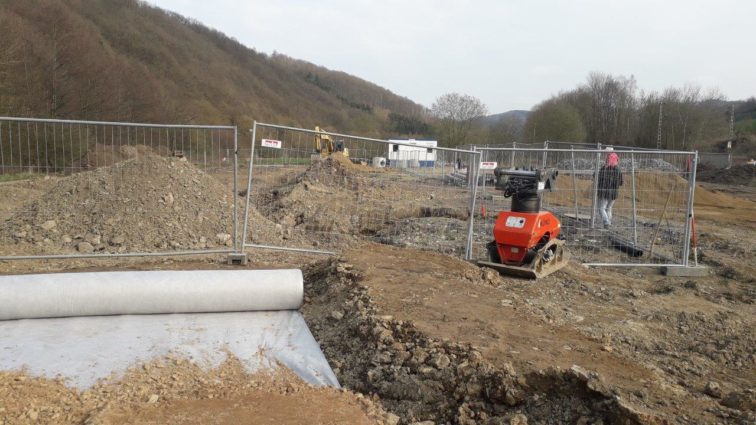

| März 2020 | Abdichtung und Dämmung des Daches inkl. Gullies und Notüberläufe Lieferung und Montage des Sektionaltors Fertigstellung der Fenstermontage Maurerarbeiten am Inneneinbau (Sozialraum und Toiletten) „Schönheitsarbeiten“ Fassade Kantteilmontage an Ecken und Attika Montage des Ringankers auf dem Inneneinbau Installation der Wind- und Regenmeldeeinrichtung Montage Dachentwässerung |

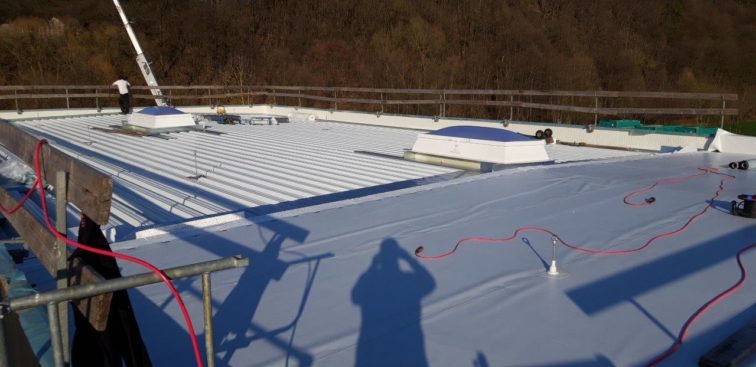

Beginn Dacharbeiten

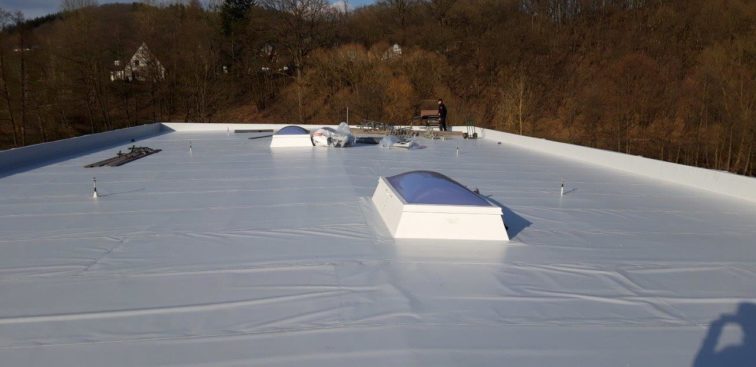

Dach fertig
Dach – weiter gehts
Dachentwässerung

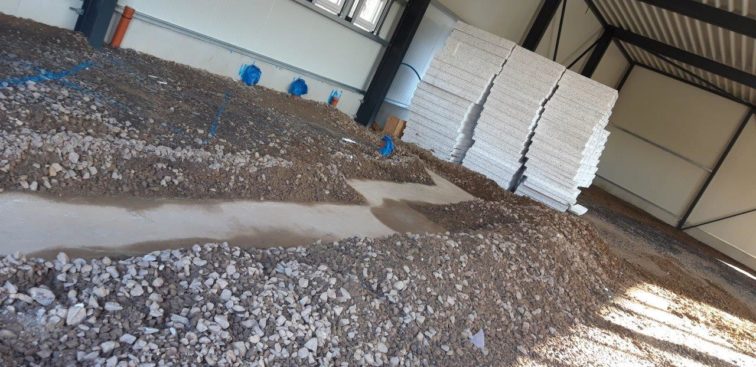

Innenfundamet

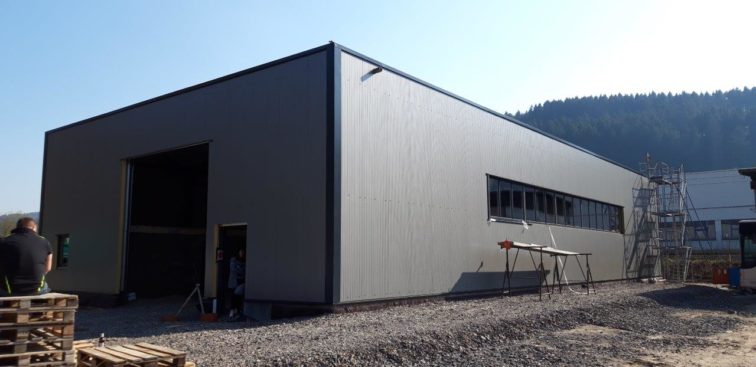

Kantteile Teil 1

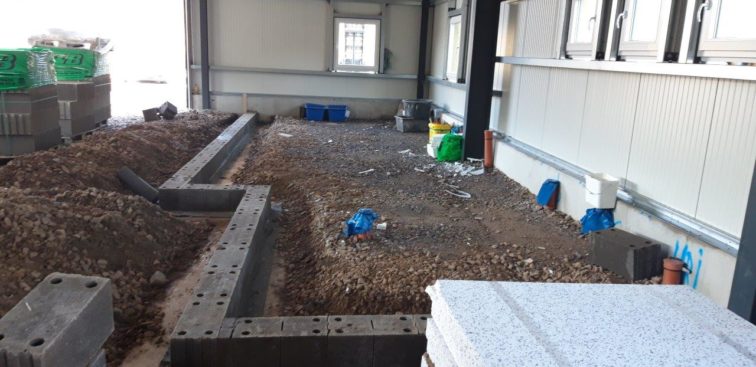

Mauerarbeiten Teil 1

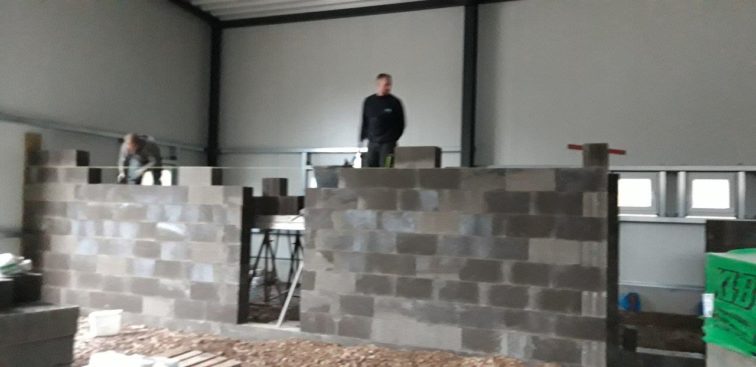

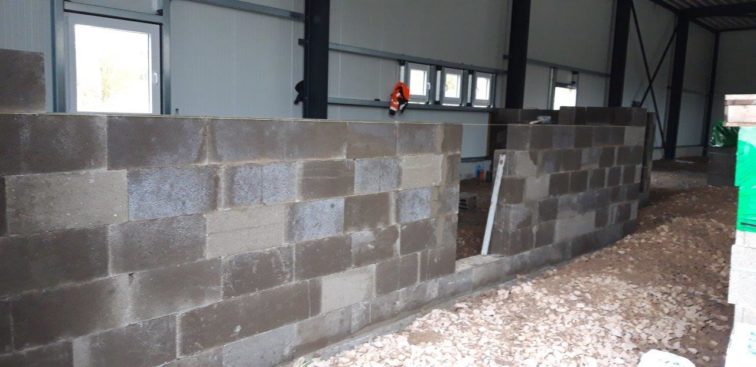

Mauerarbeiten Teil 2
Mauerarbeiten Teil 3

Kantteile Feierabend

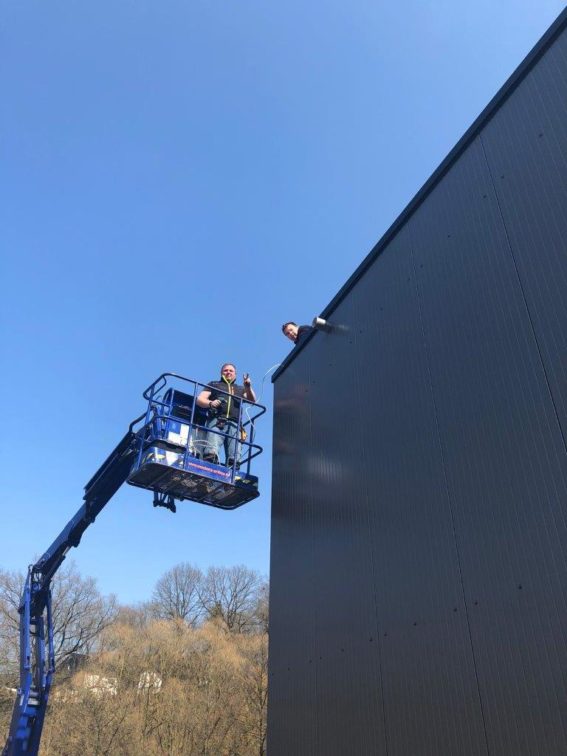

Kantteile Teil 2
| Februar 2020 | Vergabe der Dacharbeiten Verlegung der Abwasserleitung innen Anfüllen des Geländes mit Schotter und Planum herstellen Finale Vermessung Grundstück Montage der ersten Kantteile und kompletten Fassade Aufstellen des Gerüstes für die Montage des Lichtbandes Anlieferung und Montage des Lichtbandes und der ersten Fenster Anlieferung der Dämmung für den Warmdachaufbau Anschluss der RWA-Anlage |

Abwasser innen
Dachdämmung

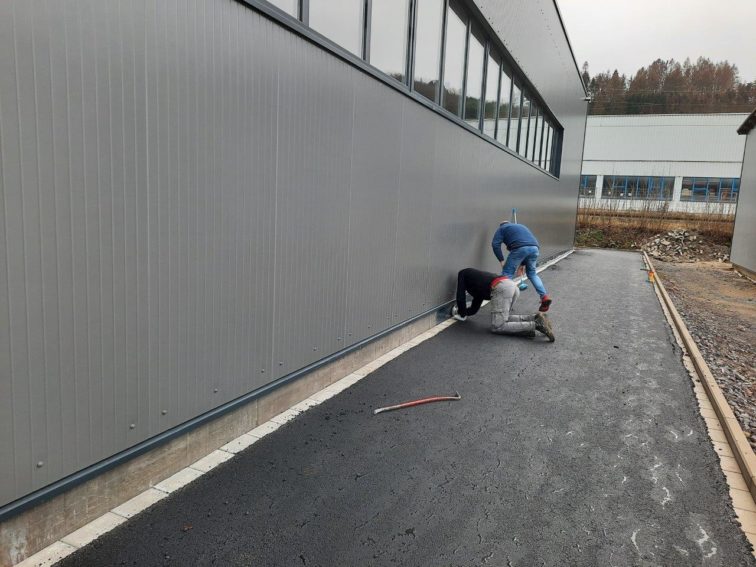

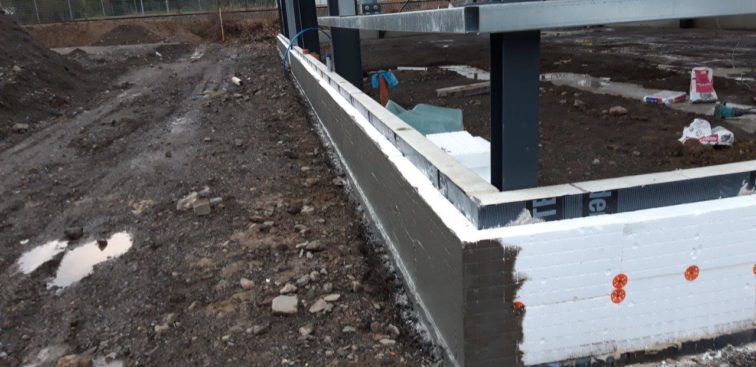

Finale Sockelarbeiten

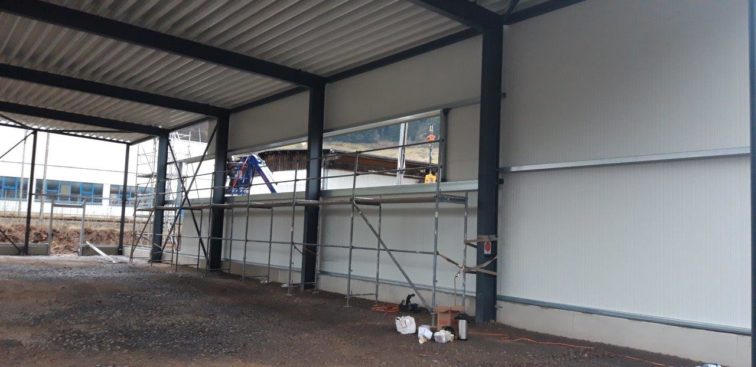

Gerüst Lichtband
Lichtkuppeln

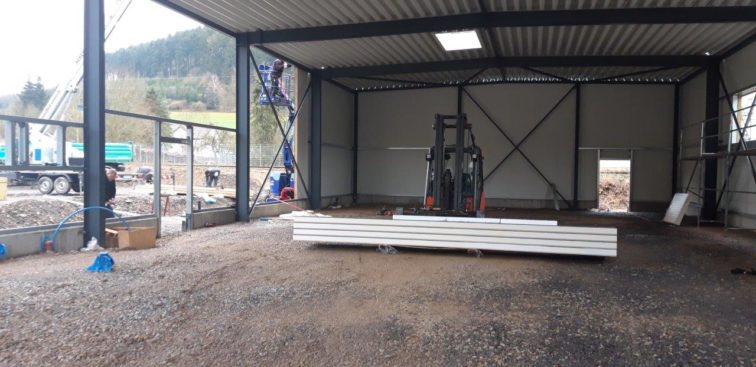

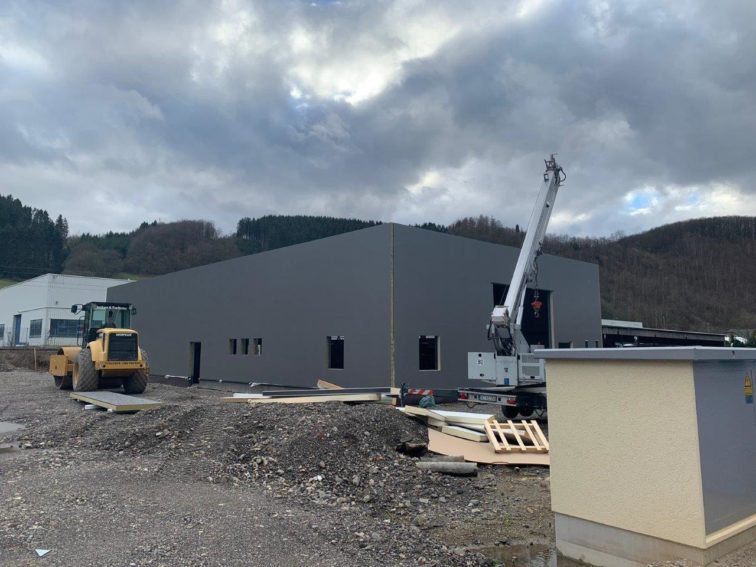

Montage Fassade
Montage Fassade
Montage Fassade
Montage Fassade

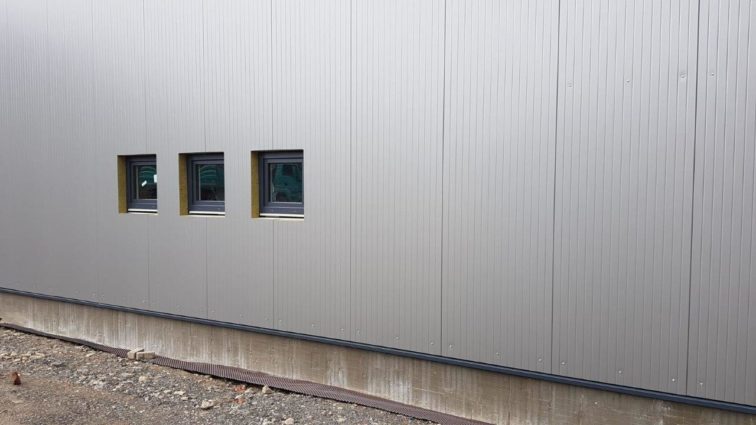

Montage Fenster

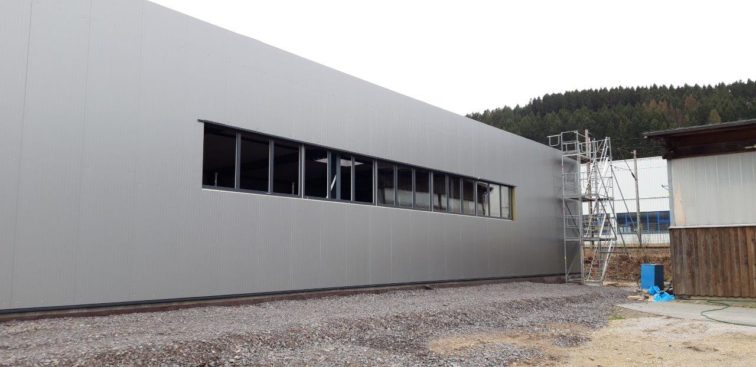

Montage Lichtband
Montage Lichtband
Montage Lichtband
Ohne Fassade
Planum innen
Planum herstellen

Schotter innen

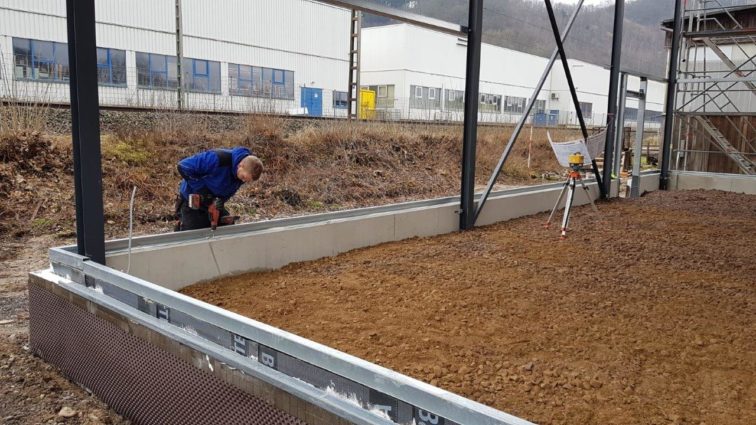

Vorbereitungen Fassade

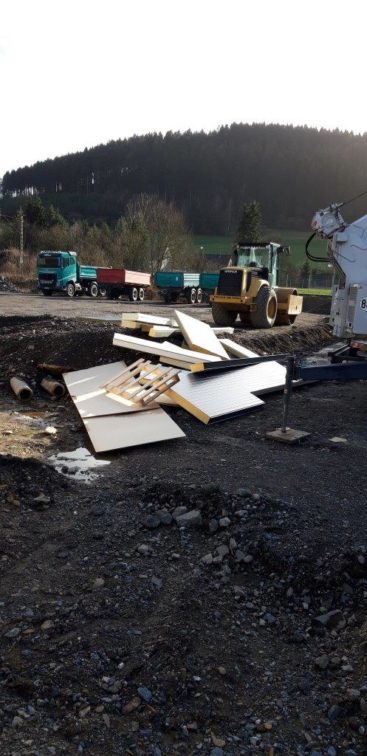

Fassade Müll
Feierabend
Lichtkuppeln
Montage Fassade
Montage Lichtband

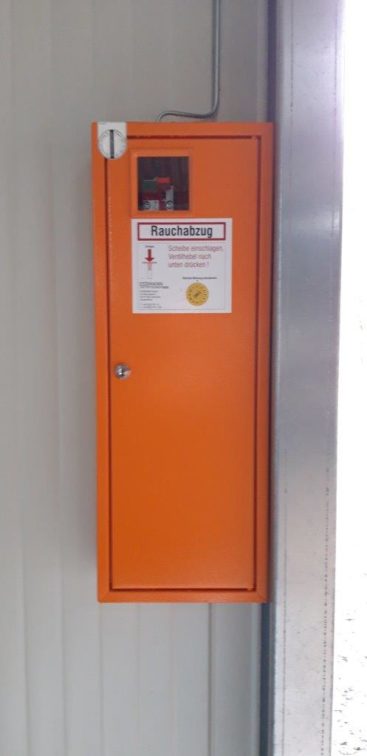

RWA Anlage

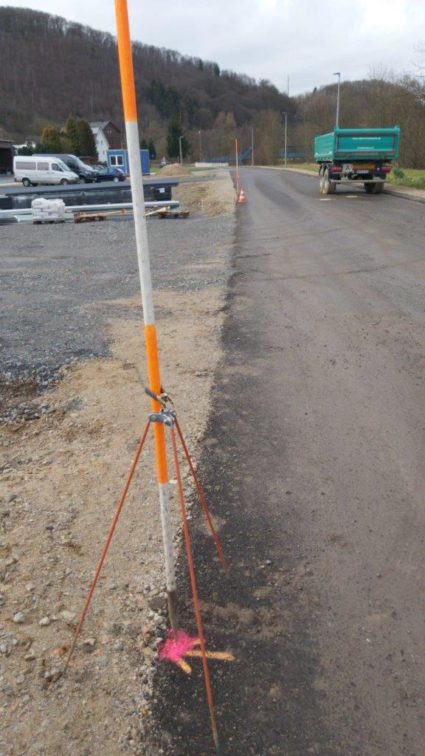

Vermessung

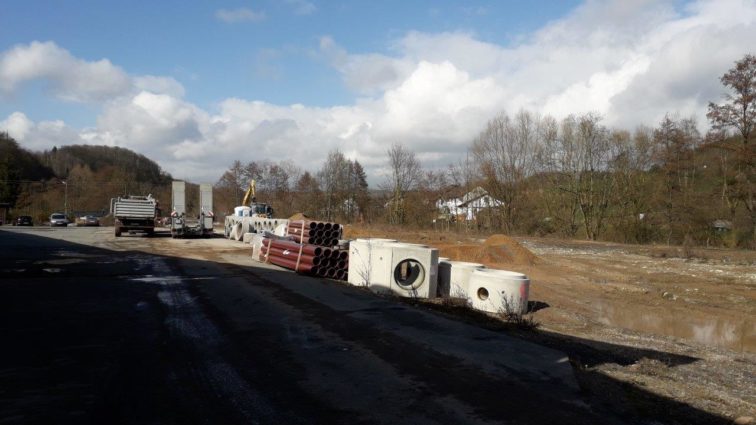

| Januar 2020 | Anfüllen der Fläche mit RC-Material / Schotter und Verdichten der gesamten Fläche Aufschweißen der Kontaktplatten auf die Ankerplatten des Hallenfundamentes Anlieferung und Montage der Stahlkonstruktion vor Ort Anlieferung der Trapezbleche Einnetzen der Dachfläche inkl. Randschutz Aufstellen des Treppenturms Montage der Trapezbleche und Securanten Baggerarbeiten zum Innenfundament Richtfest an der neuen Halle Montage des Betonsockels als Betonfertigteile durch die Firma Mees Gießen des Innenfundamentes für Sozialraum und Toiletten Montage der Dämmung des Betonsockels Planung der Fensterelemte Montage der Dachkuppeln |

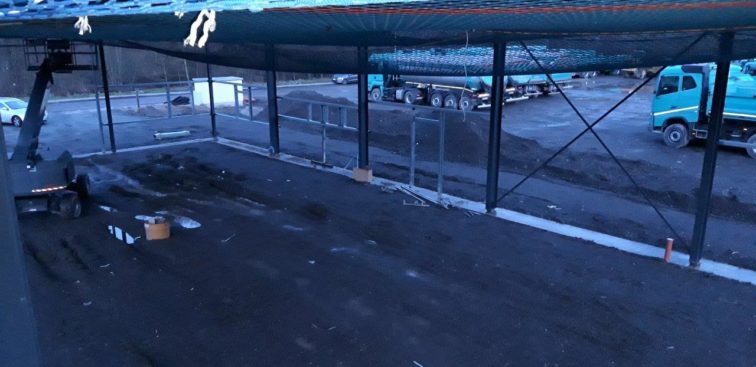

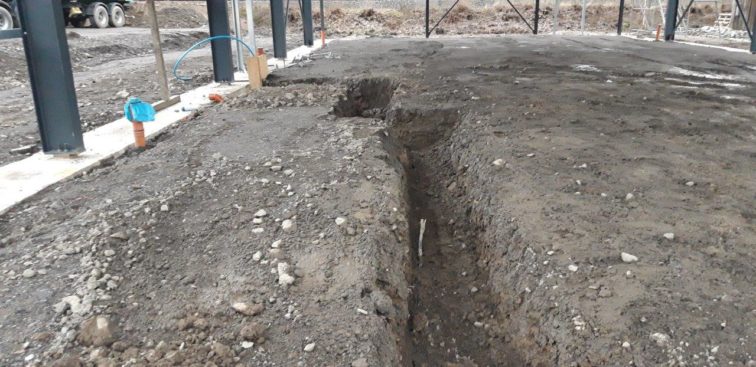

Baggern innen
Blick von oben
Boden herrichten

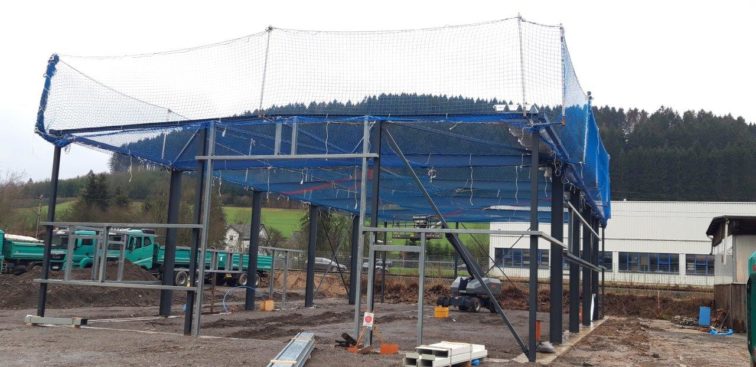

Einnetzen
Richtfest 1

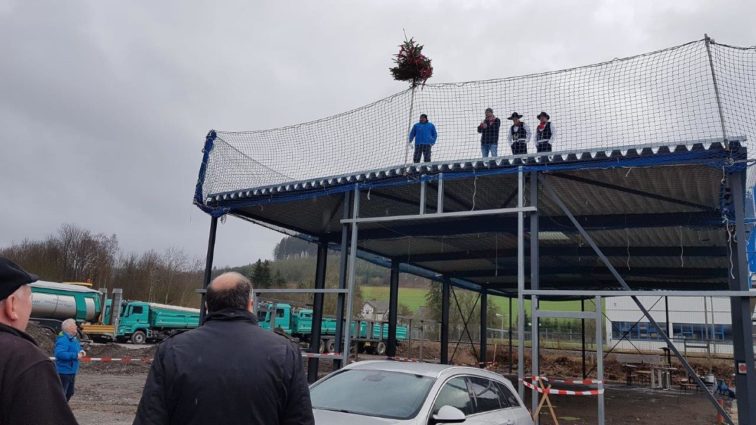

Richtfest 2

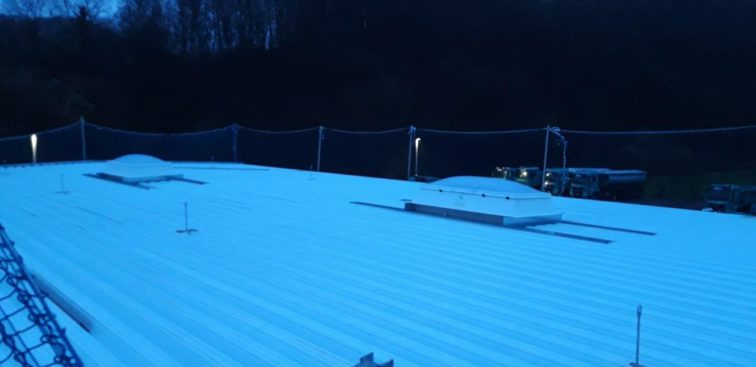

RWA Kuppeln

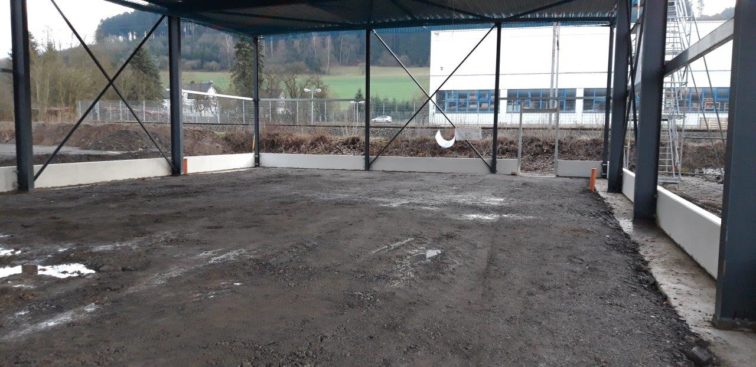

Sockel montieren

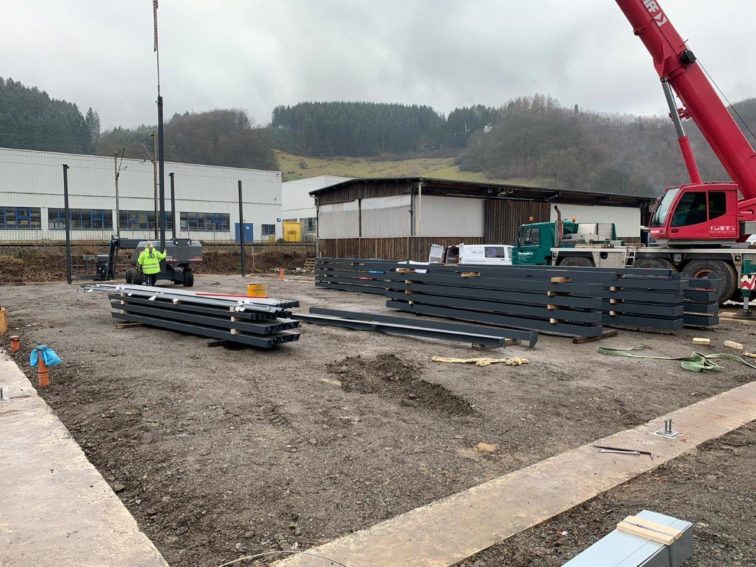

Stahl kommt…

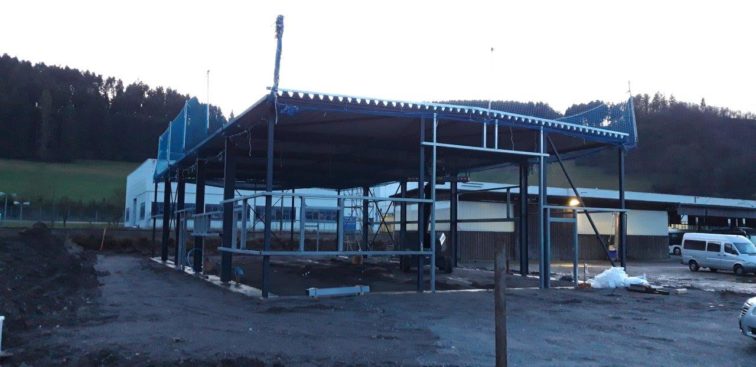

Stahlbau beginnt

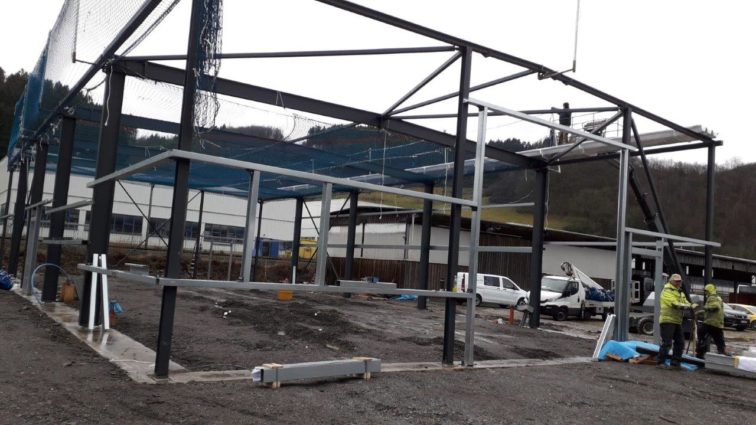

Stahlbau Halle 1

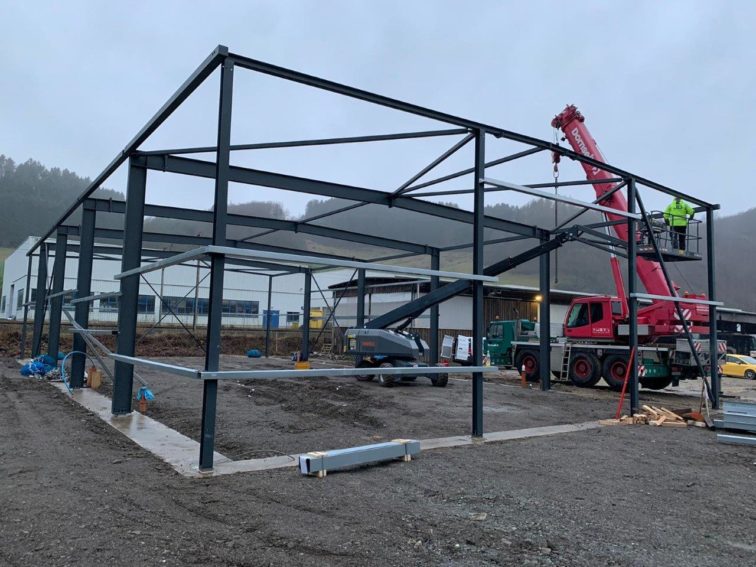

Stahlbau Halle 2

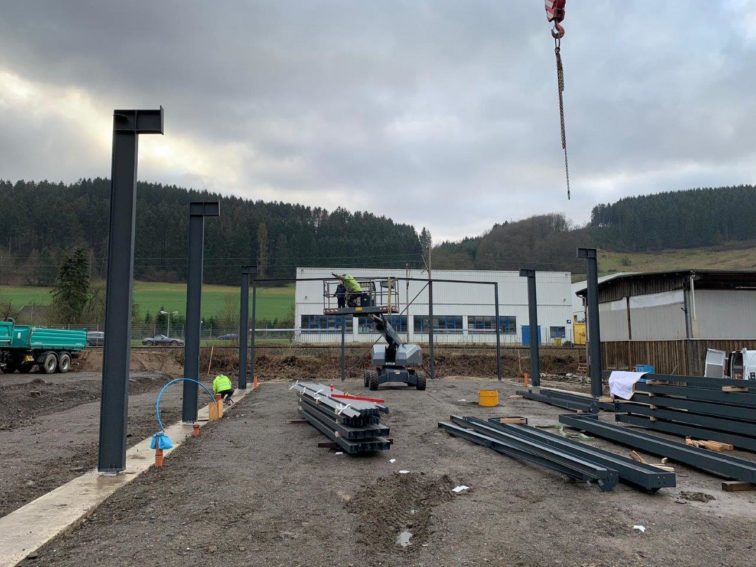

Stahlbau Stützen
Trapezbleche eindecken

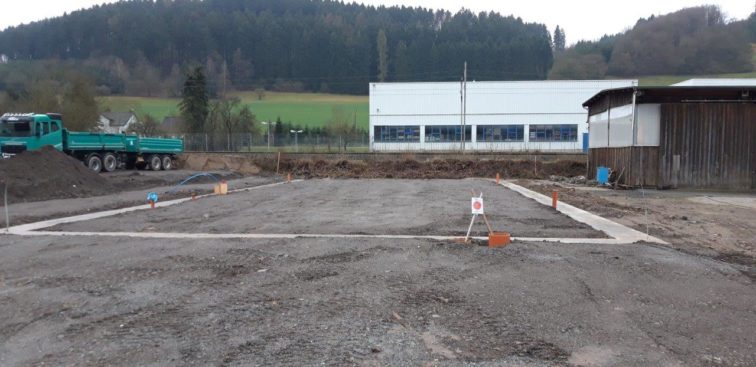

Vorbereitung

Abdichten

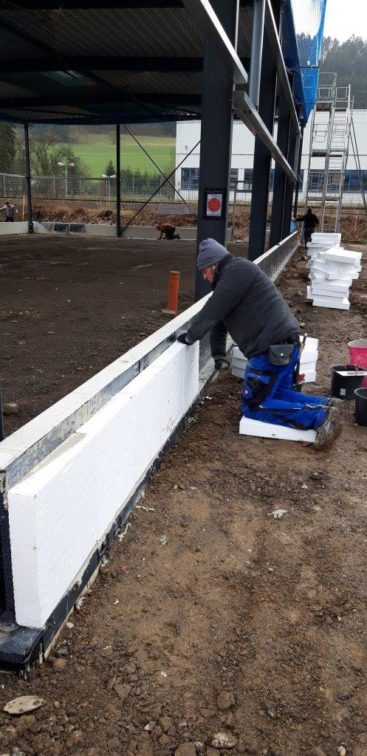

Dämmung
Innenfundament

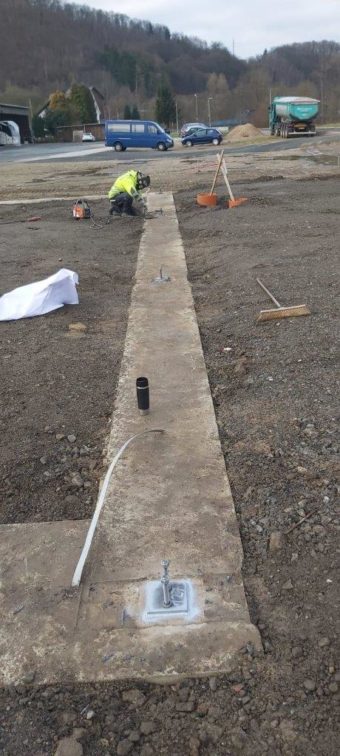

Kontaktplatten schweißen

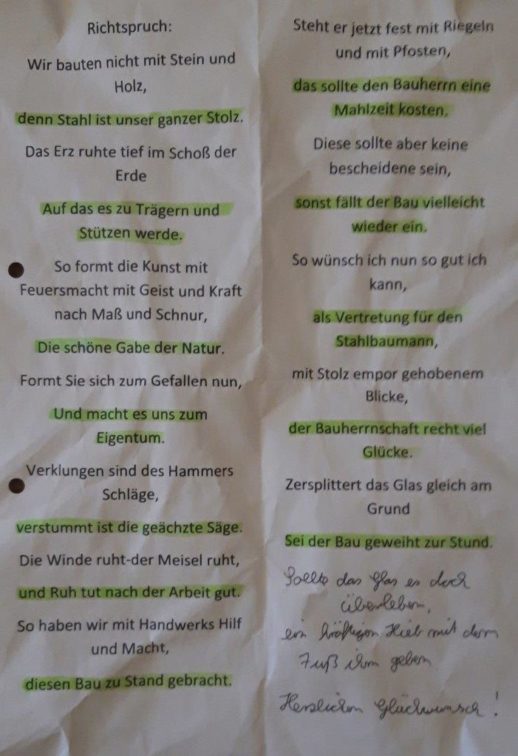

Richtspruch
| Dezember 2019 | Entsorgung von Bauholz und Fundamentrückständen auf dem Gelände Schnitt und Entsorgung von Sträuchern und Wurzeln an den Grundstücksgrenzen Anlieferung von RC-Material und Schotter zur Flächenanfüllung Beginn und Abschluss der Stahlbauarbeiten im Werk der Firma Brill Notarielle Vertragsbeurkundung mit der Stadt Lennesatdt zur Änderung der Versiegelungsart und Ausgleich durch die Stadt Lackieren der Stahlkonstruktion in RAL 7016 |

Anlieferung RC

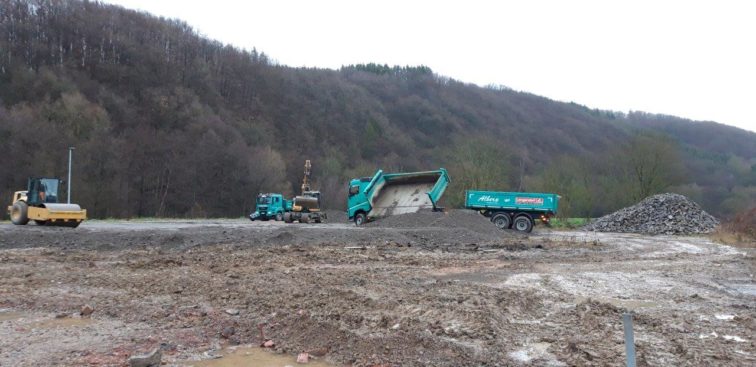

Anlieferung
Matsche weicht…
Neue Nachbarn

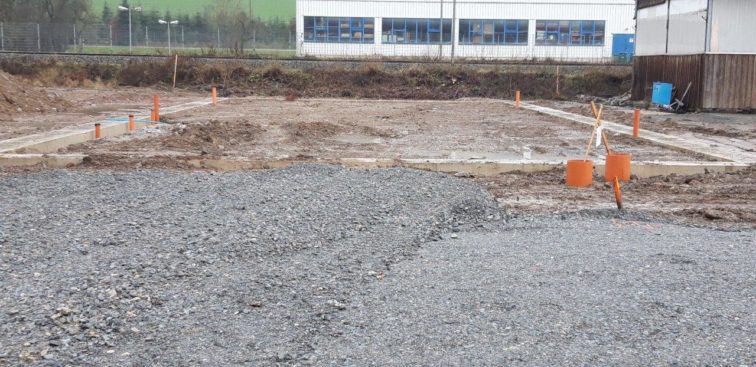

Vor Anfüllung
Blick von oben

Entsorgung
Stahlbau final
Stahlbau geschweißt
Stahlbau lackiert

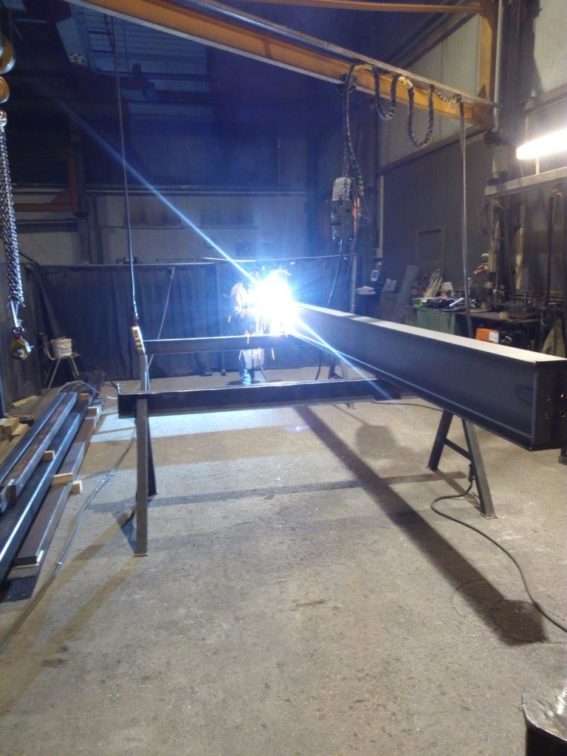

Stahlbau schweißen

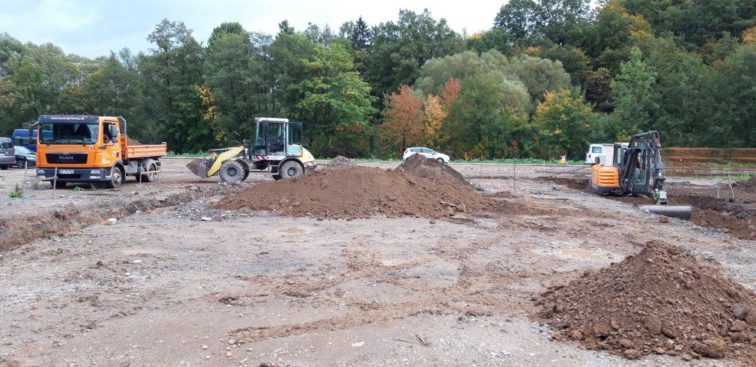

| November 2019 | Verlegung der Kanäle (Regen- und Abwasser) zur Umsetzung des Entwässerungskonzeptes Verlegung der Versorgungsleitungen: Wasser bis in das Gebäude und Leerrohre nach Absprache mit Westnetz für Strom und Gas bis zur Anschlusstelle Verfüllen des Fundamtes mit aufbereitedem Boden aus den ursprünglichen Ausschachtungen Installation von Revisisonsschächten für Regen- und Abwasser sowie Anschluss der Wasserleitung und Kanäle an das öffentliche Netz Verfüllen und Verdichten aller Ausschachtungen und Leitungswege mit Sand und Schotter Erstellen einer Schotterrampe als Zufahrt zum Grundstück Ausschreibung der Versiegelungsarbeiten der Außenflächen |

Bodenaufbereitung
Einfahrt bauen
Kanal gefunden

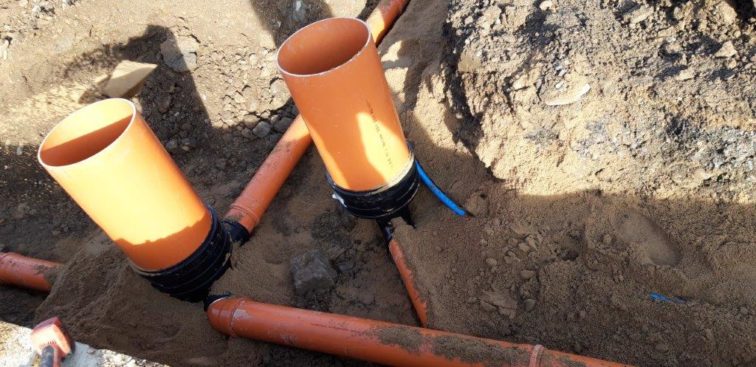

Kontrollschächte

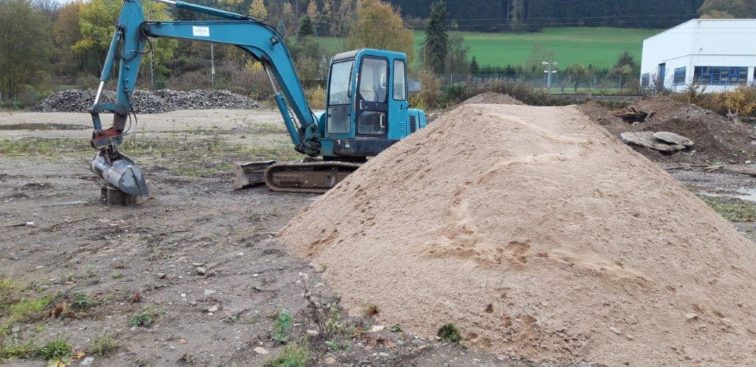

Start
Suche nach Anschlüssen

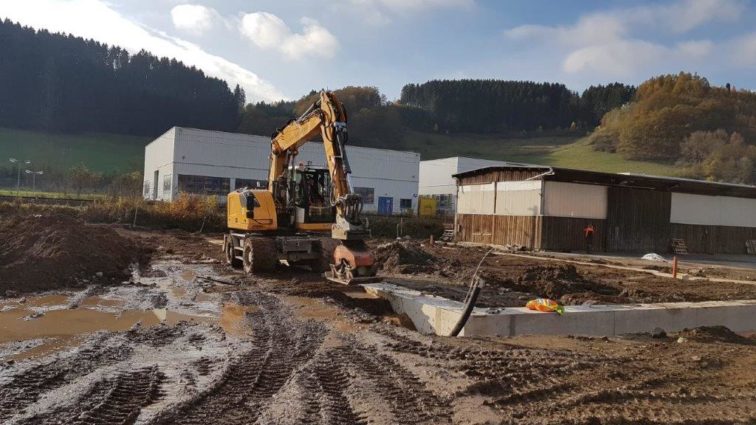

Verdichten mit großem Werkzeug
Verfüllen

Kanal Nr. 1

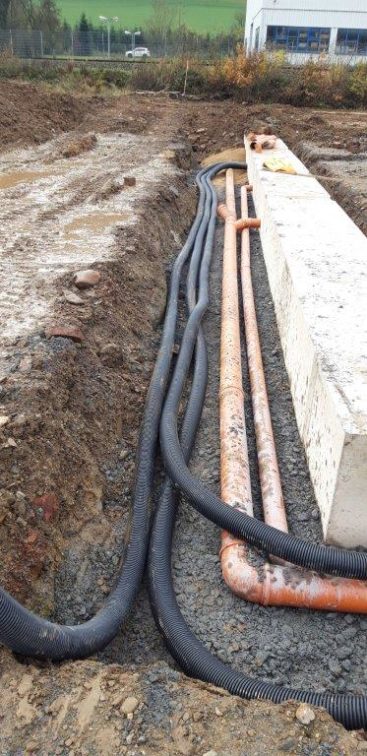

Leitungen

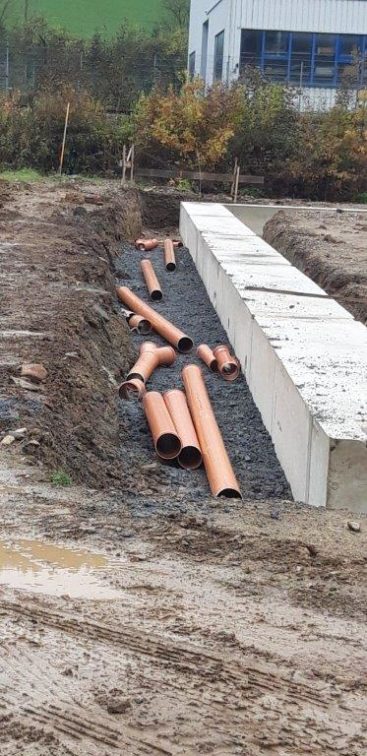

Vorbereitungen

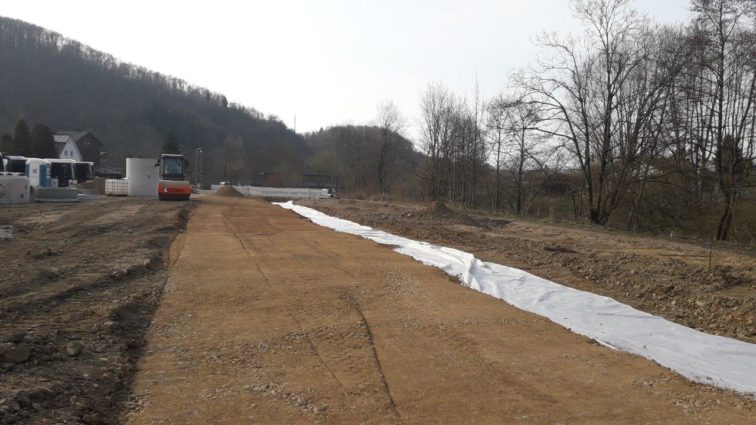

| Oktober 2019 | Planung der Stahlbauarbeiten Beginnn der Arbeiten zur Fundamentschalung Umsetzung der Stahlbetonarbeiten für das Fundament Vergabe der Stahlbauarbeiten Fertigstellung des Hallenfundamentes |

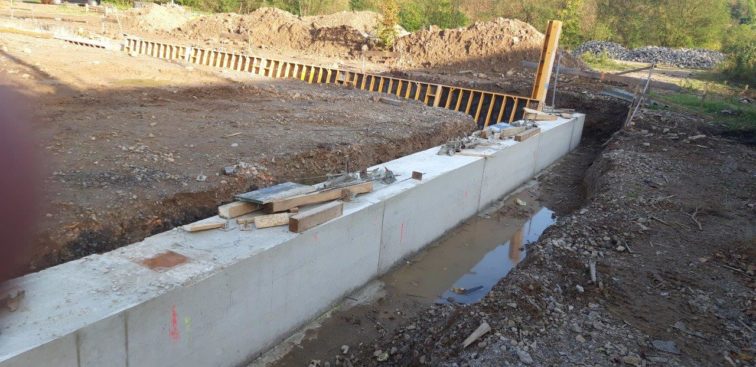

1.Hälfte

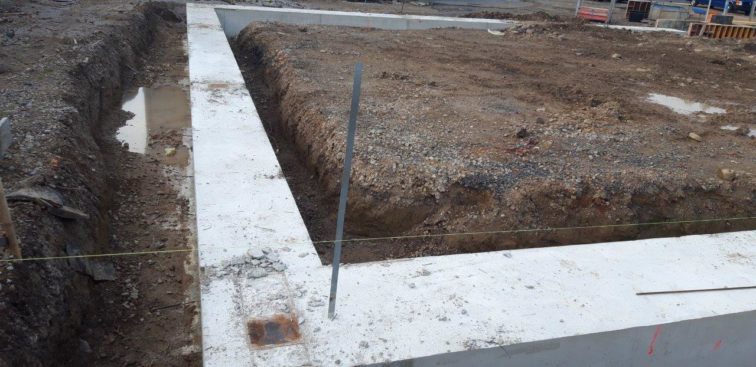

2. Hälfte

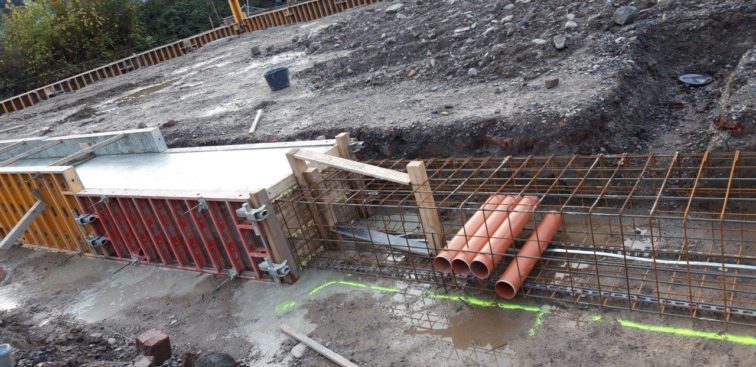

Beton
Betonanlieferung
Bewehrung

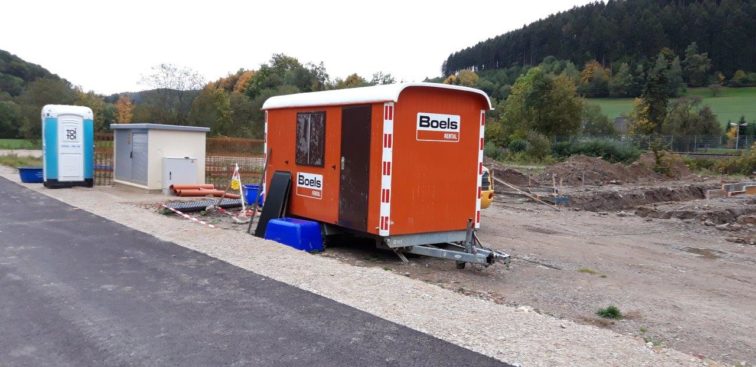

Einrichtung
Fertigstellung
Pumpwagen

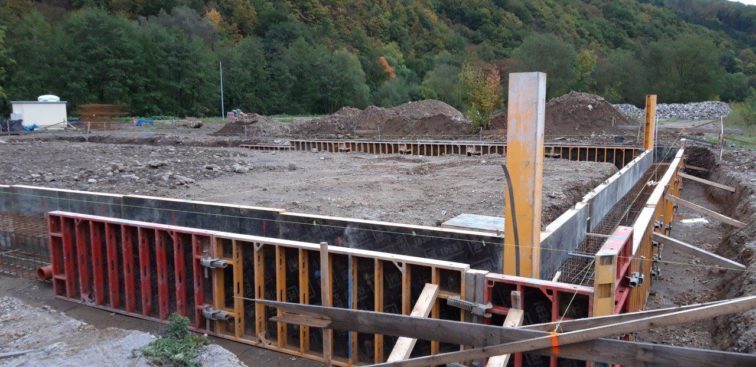

Schalung
| September 2019 | Vergabe und Planung der Fundamentarbeiten Übergabe des Förderbescheids im Projekt „Heimat-Zeugnis“ durch Frau Ina Scharrenbach „Ministerin für Heimat, Kommunales, Bau und Gleichstellung des Landes Nordrhein-Westfalen“ im Rahmen einer Feierstunde im Kulturbahnhof Grevenbrück Hier gehts zum Bericht! Lieferung der Bewehrung für die Fundamete Festlegung und Markierung der Achsen durch den Vermesser und Abnahme des Schurngerüstes und Höhen durch den Bauleiter Lieferung der Ankerplatten für die Fundamente Vervollständigung der Ausschachtungsarbeiten Finale Gespräche und Planung des Stahlbaus |

Begrüßung von Frau Scharrenbach
Unterschrift des Förderbescheids
Vorstand bei der Übergabe

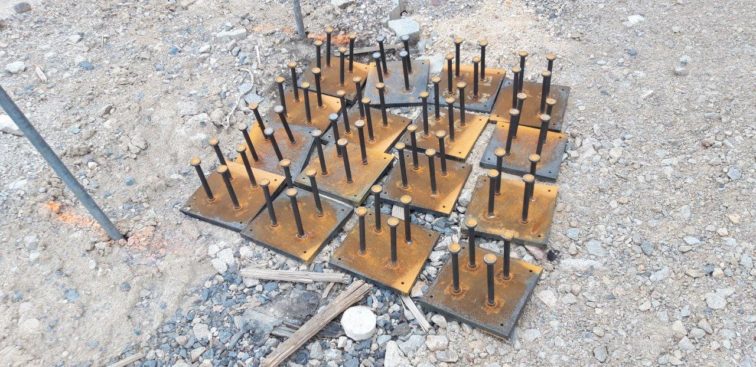

Ankerplatte
Bewehrung

Fertigstellung Tiefbau
Fundamentplan

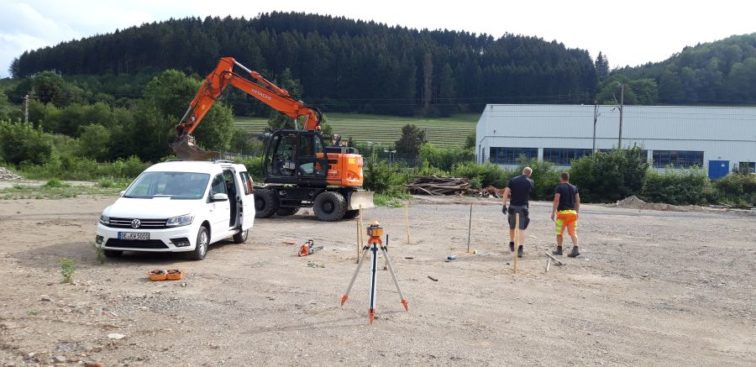

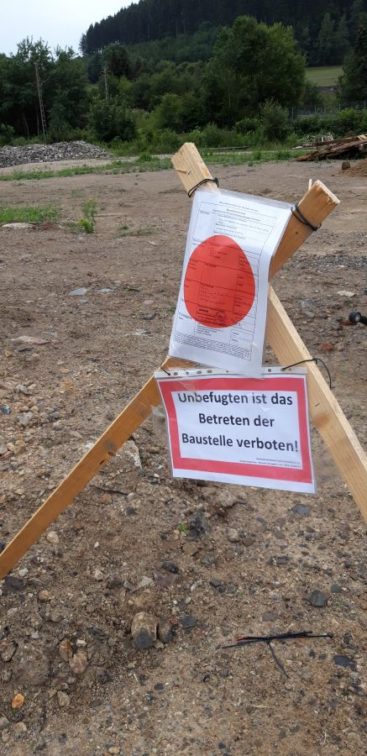

| August 2019 | Begutachtung des Bodenaufbaus bzgl. seiner Tragfähigkeit an Hand von Probebaggerungen Erteilung der Straßenzuordnung und Hausnummervergabe: Die offizielle Adresse der Baustelle lautet nun „Zur Brücke 9“ Antrag auf vorzeitigen Maßnahmenbeginn bei der Bezirksregierung Arnsberg Genehmigung des vorzeitigen Maßnahmenbeginns durch die Bezirksregierung Erstellung des Schnurrgerüstes und einwinkeln der Hallenfläche inkl. Höhenbestimmungen auf dem Gelände Beginn der Ausschachtungsarbeiten: Entnahme des kompletten Bodenmaterials bis auf Niveau des Flusskieses (ca. 150m³ Erdaushub) und Wiederanfüllung inkl. Verdichtung der Fundamentsohle bis auf die benötigte Höhe (Nach Prfüfung durch Statiker) |

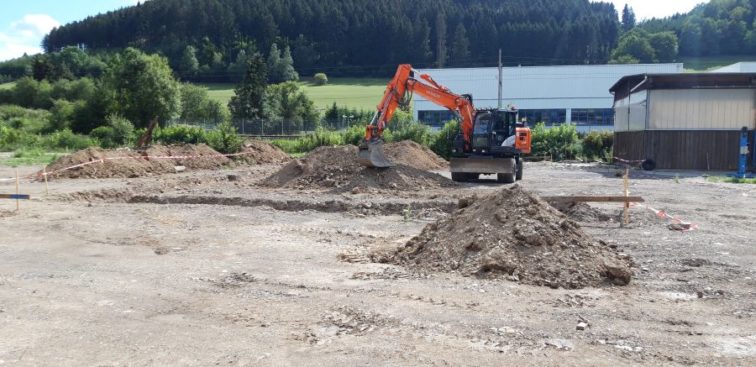

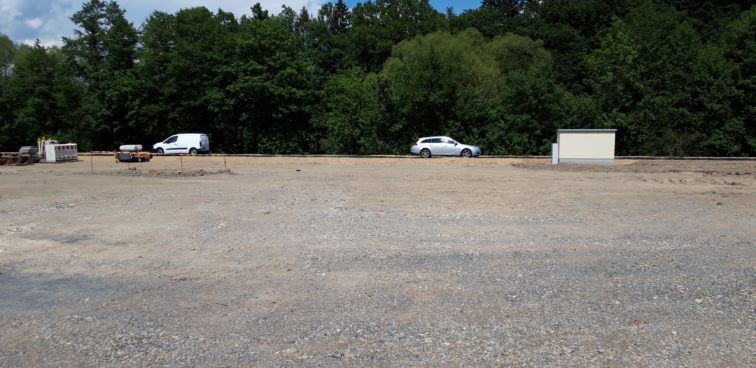

| Juli 2019 | Abstimmungen mit dem Fachdienst Umwelt des Kreises Olpe und Umplanung der Versiegelungsart im Außenbereich Aktualisierung des Bauantrags bei der Stadt Lennestadt Installation des „Trafo-Häuschens“ in Angrenzung an unser Grundstück und Verlegung von Stromleitungen Gespräche mit der Bezirksregierung Arnsberg im Rahmen der Fertigstellung von bewilligungsreifen Unterlagen Auf Grund des konkreter werdenden Förderverfahrens erfolgt die Einarbeitung in die „Allgemeinen Nebenbestimmungen für Zuwendungen zu Projektförderungen“ Finale Prüfung und Einholung der Stellungnahmen im Beteiligungsverfahren im Rahmen der Bauantragsprüfung seitens der Stadt Lennestadt Parallel erfolgten weitere Gespräche zur Umsetzung der geforderten Versiegelungsart mit der Stadt Lennestadt Erteilung der Baugenehmigung durch die Stadt Lennestadt am 29.07.2019 Übermittlung der Baugenehmigung an die Bezirksregierung Arnsberg zur finalen Erstellung der bewilligungsreifen Unterlagen im Förderprojekt |

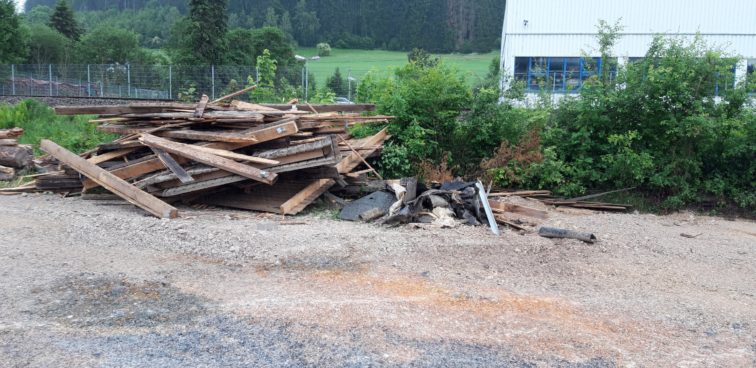

| Juni 2019 | Abriss des alten Carports auf unserem Grundstück Erdarbeiten zur Begradigung des Grundstücks Entsorgen von alten Fundamenten und Oberflächenbelegen auf dem Grundstück Im Rahmen des Beteiligungsverfahrens während der Bearbeitung des Bauantrags wurden trotz vertraglicher Regelung zwischen uns und der Stadt Lennestadt Bedenken zur geplanten Versiegelungsart durch den Kreis Olpe geäußert und dieBearbeitung des Bauantrags gerät erneut ins Stocken Gespräche mit der Stadt Lennestadt zum weiteren Vorgehen der Grundstücksversiegelung im Außenbereich erfolgen Abstimmungen zwischen der Stadt Lennestadt und dem Kreis Olpe Beantragung von Anschlüssen Wasser, Strom und Gas bei den entsprechenden Versorgungsunternehmen Detailfragen im Rahmen des Nachqualifizierungsverfahrens im Förderprojekt „Heimat-Zeugnis“ des Landes NRW konnten erfolgreich mit der Bezirksregierung geführt und Dokumente nachgereicht werden Parallel erfolgten einige Gespräche mit interessierten Unterstützern und Sponsoren Fertigstellung des Straßenbaus im Gewerbegebiet |
| Mai 2019 | Start der Werbe- und Spendenmaßnahmen Zurückweisung des Bauantrangs wegen fehlender Brandschutzdokumentation und Nacharbeit des Bauantrags Erneute Zurückweisung des Bauantrages wegen mangehalfter Brandschutzgestaltung nach aktueller Landesbauordnung und Industriebaurichtlinie Einarbeitung und Einholung von Expertise zum Bereich „Brandschutz“ bei Industriebauten mit geringen Grenzabständen inkl. Aktualisierung des Bauantrags Erstellung der Fundamentstatik und Prüfung der Gesamtstatik durch einen Prüfstatiker Voranschreiten der Erschließungsarbeiten inkl. Kanal- und Straßenbau Regelmäßige Baubesprechungen vor Ort |

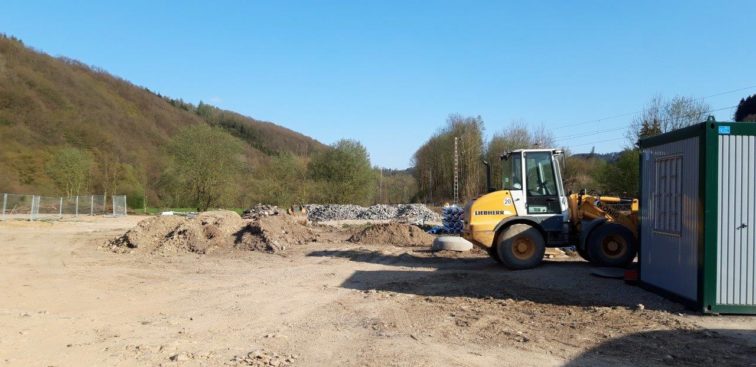

| April 2019 | Einreichung des finalen Bauantrags Bewerbung im Förderprogramm „Heimat-Zeugnis“ des Landes NRW Erste Gespräche mit Fachleuten zum Erd- und Fundamentbau vor Ort |

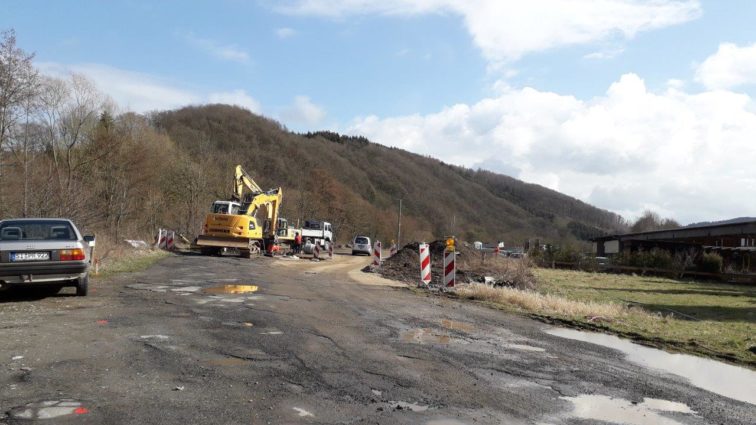

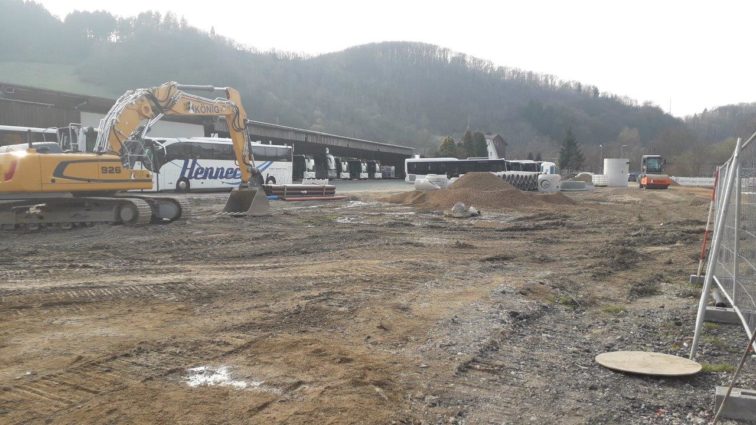

| März 2019 | Beginn der Erschließungsarbeiten des Gebiete Fototermin für Werbeflyer |
| Februar 2019 | Geländeplanungen und erster Entwurf des Bauantrags |
| Januar 2019 | Finale Erstellung der Stahlbaustatik |
| Dezember 2018 | Notartermin des KCG und der Stadt zur Vertragsschließung Aufstellung des Projekt – und Budgetplans |
| November 2018 | Abschluss der Vertragsverhandlungen mit der Stadt |
| August 2018 | Gespräch mit Bürgermeister und zuständigen Stellen |
| Juli 2018 | Finale Gespräche zur Finanzierung |
| Juni 2018 | Bauausschutzsitzung im Rathaus |
| April 2018 | Fertigstellung des vorerst finalen Vertragsstandes |
| Februar 2018 | Start der Vertragsverhandlungen mit der Stadt Lennestadt |
| Januar bis Dezember 2017 | Vorbereitung, Konzepterstellung, Planung |
| Oktober 2016 | Bauausschnusssitzung im Rathaus |
| April 2016 | Einstimmiger Projektstartschuss durch die Mitgliederversammlung |
